一、晋城已经把重卡充电站写进了规划
先看两份文件,它们决定了未来两三年山西煤运短倒场站的建设节奏。
1.1 晋城:先期 80 处重型车辆充(换)电站
《晋城市电动汽车充(换)电基础设施空间布局规划(2024—2026 年)》给出的重型车辆专用充(换)电站布局是:先期共设置 80 处,其中——
| 布局区域 | 规划数量 | 对应的典型场景 |
|---|---|---|
| 煤矿集聚区 | 至少 50 座 | 矿口—洗煤厂—铁路装车点短倒 |
| 工业园区 | 至少 10 个 | 园区间原料、成品转运 |
| 城市边缘区域 | 9 座 | 过境车辆、城市配送接驳 |
| 大型独立工业企业 | 6 个 | 企业自有车队专用 |
| 物流集聚区 | 至少 5 个 | 物流园区公共补能 |
规划还写明这批站"主要以快充桩为主,兼容换电功能",并要求有煤矿的乡镇集中区至少建设 1 处重型车辆充(换)电站。全市域层面,到 2026 年底至少建成 1.33 万个公共 + 专用充电桩(现状 4850 个,新增 8491 个)。
"以快充为主、兼容换电"这八个字值得多看一眼:它意味着场站规划阶段就要给换电预留空间和容量,而不是二选一后再推倒重来。这一层的取舍,我们在 电动重卡充电还是换电_山西煤运线路补能路线选型与充换一体站 里展开讲。
1.2 国家层面:短倒运输被单独点名
2026 年 6 月,交通运输部、国家发展改革委、工业和信息化部等 11 部门联合发布《推动新能源重卡规模化应用实施方案》。方案提出到 2030 年新能源重卡渗透率达到 40%、保有量突破 160 万辆,并且明确京津冀、汾渭平原等地区固定线路短倒运输电动化比例超过 80%,同时支持引导建设重卡充换电站 3000 个左右。
山西多个煤炭主产市属于汾渭平原大气污染防治重点区域,煤矿短倒又正好是"固定线路"的标准样本——线路固定、里程短、回场频繁、车辆归属集中。这几个特征叠在一起,就是电动化最先跑通的场景。
省一级也在推。2026 年 3 月 9 日,山西省发展改革委、省财政厅印发《山西省 2026 年实施大规模设备更新和消费品以旧换新政策行动方案》,提出继续鼓励报废国四及以下排放标准营运货车更新为低排放货车,"优先支持更新为电动货车,推动新能源重卡规模化应用";补贴标准仍按《山西省 2025 年老旧营运货车报废更新工作实施细则》执行——具体金额和申报口径,要去查那份细则原文,别听转述。
二、煤矿短倒的工况画像
做方案之前得先认清楚:短倒车队的用车方式和干线物流完全不同,套用干线场站的设计会两头不讨好。
2.1 六个特征
- 线路短而固定:单程通常 10—40 公里,矿口到洗煤厂、洗煤厂到铁路专用线装车点,一天跑同一条路。
- 回场频次高:一天七到十趟,每趟中间有 30—60 分钟的装卸车等待时间。
- 坡道多、重去空回:晋东南矿区山地地形,重车下坡能量回收可观,空车上坡电耗又低,实际电耗曲线和平原线路差别不小。
- 车辆归属集中:多为矿方自有车队或长期合作的运销队伍,调度指令能统一下达——这是排产能落地的前提。
- 作业有季节波动:迎峰度冬、保供任务期运量陡增,场站的峰值能力要按旺季算。
- 环境粗放:煤尘、道路扬尘、冬季低温、夏季暴晒,设备的实际工作环境比城市公共站恶劣。
2.2 电量需求怎么估
按行业实测,电动重卡满载电耗约 1.4—1.8 kWh/km,短倒工况(频繁起步、坡道、低速)取中上限较稳妥。一个 30 台车、单程 25 公里、日均往返 8 趟的短倒车队:
日行驶里程 = 25 km × 2 × 8 趟 = 400 km/台 日耗电量 = 400 km × 1.7 kWh/km = 680 kWh/台 车队日耗 = 680 × 30 台 = 20,400 kWh/天 假设车辆在凌晨与午间两个谷段均可充电,按全年最短的秋季 7 小时政策谷段、充电效率 0.94 保守折算: 所需并发功率 = 20,400 × 0.7 ÷ 7 ÷ 0.94 ≈ 2,170 kW (0.7 为集中补电时段承担的电量比例,其余分散在其他时段)
约 2,170kW 的并发能力,设备侧可按 5 台 480kW 双枪机或约 2,200kW 级的分体式充电堆进一步校核;最终还要看车端可接受功率、同时回场台数和需量上限,不能只按额定功率相除。这个数直接影响报装容量——报小了旺季不够用,报大了容量电费白交。
为什么要把可转移电量尽量放进谷段?山西工商业分时电价从 2026 年 5 月 1 日起按四季划分:每天 2:00—5:00 为低谷,午间低谷分别为春季 9:00—15:00、夏冬 10:00—15:00、秋季 11:00—15:00,全年政策谷段合计 7—9 小时;夏冬另有尖峰,参与峰谷浮动的价格部分,尖峰与深谷理论倍数约为 5.3。完整时段表和排产算法见 重卡充电站峰谷电价怎么用_山西2026分时电价与充电排产测算。
落地核验提示:上述时段为笔者成稿及方案落地核验时依据晋发改商品发〔2026〕15 号整理的政策口径。项目报装、排班或收益测算前,必须向当地供电公司或实际结算主体再次求证,以其最新书面答复和结算规则为准;本文不构成电价或收益承诺。
三、选址:站建在短倒链条的哪一环

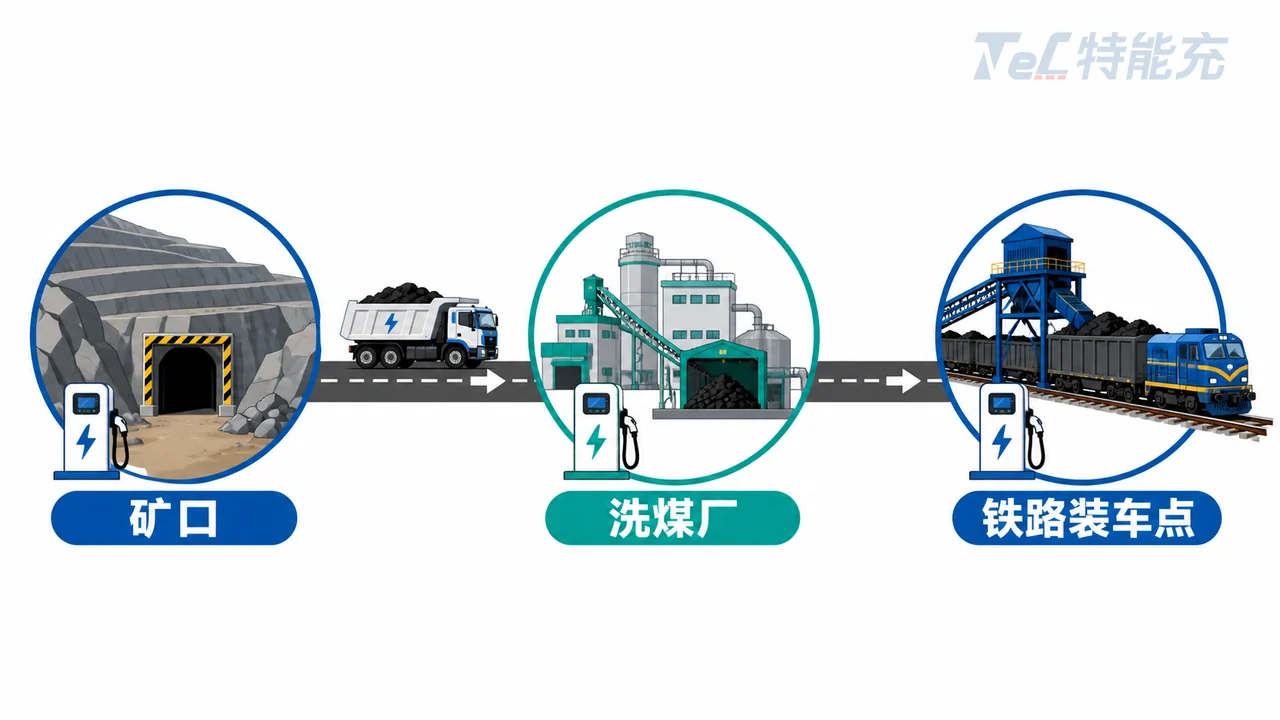

短倒线路上一般有三个候选点位,各有各的账要算。
3.1 三种点位对比
| 点位 | 优势 | 难点 | 适合 |
|---|---|---|---|
| 矿口 / 矿区地面工业场地 | 车辆必经、场地归矿方好协调、可与矿区现有变电所共用电源 | 受矿区安全管理约束多,需明确爆炸危险区域边界;煤尘最重 | 矿方自有车队、单矿单线 |
| 洗煤厂 / 选煤厂 | 多矿汇流、车流量大、场地相对开阔、有现成大容量配电 | 厂区作业繁忙,充电区与装卸动线容易冲突 | 多矿共用、区域集散点 |
| 铁路专用线装车点 / 集运站 | 排队等装车的时间天然就是充电窗口,"停等即补电" | 用地权属复杂,铁路方审批环节多 | 公转铁接驳、长期稳定车流 |
第三种最容易被低估。短倒车在装车点排队等号是常态,等待时间往往就是 30—90 分钟——这段时间车本来就停着,插上枪等于零成本获得充电窗口,不占用任何作业时间。把充电窗口和已有的等待时间重合,是短倒场站最划算的一步棋。
3.2 选址还要看的五件事
- 电源距离:到最近可用变电所或高压线路的距离,直接决定电缆敷设成本,几百米和两公里差价很大。
- 车辆动线:重卡转弯半径大,充电位要能一次到位,倒车找位会让排队效率崩掉。建议单车位长度 ≥18m、通道宽度 ≥12m 作为规划起点,具体按车型实测。
- 土地性质与年限:租赁场地要确认剩余租期能否覆盖设备折旧周期。场地合作的几种模式见 有场地怎么建重卡充电站_场地合作模式与电力报装流程。
- 排水与地基:矿区场地雨季积水、煤泥沉积常见,设备基础要抬高,电缆沟要能排水。
- 与换电预留的关系:规划要求"兼容换电功能",那就在选址阶段留出换电站的占地和电源余量,别等以后再挖沟。

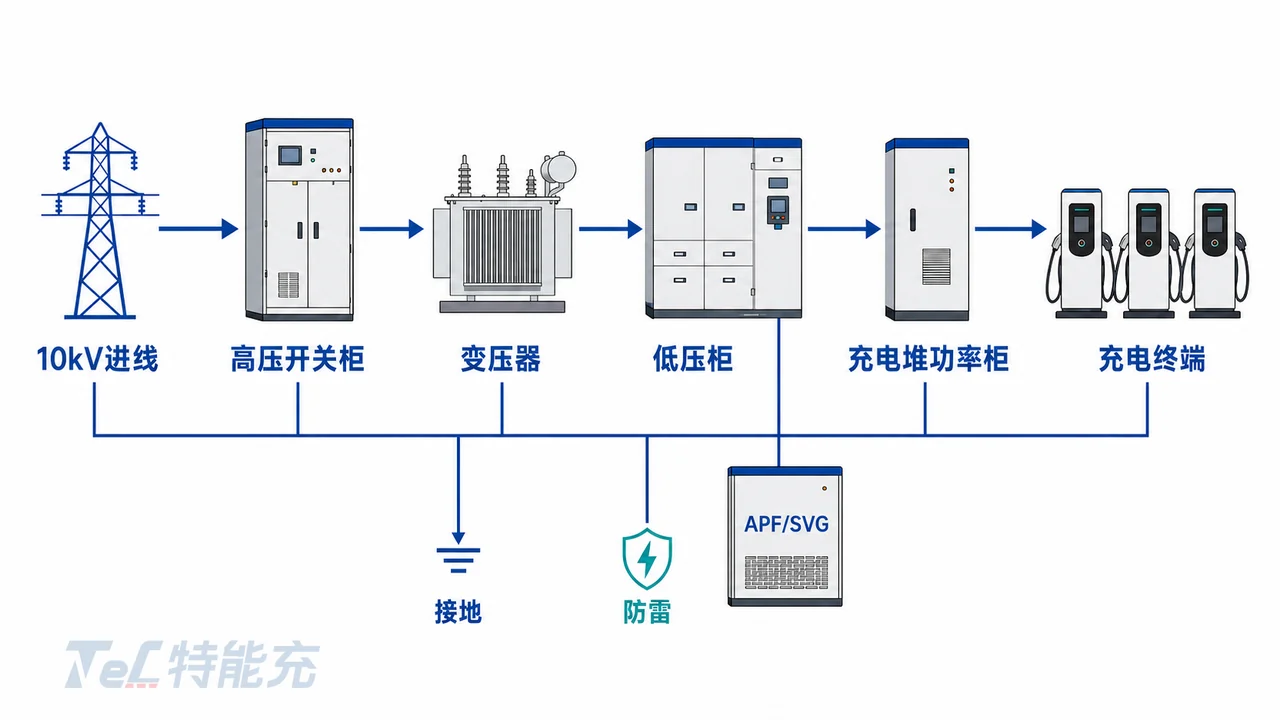

四、配电方案:从报装容量到谐波与接地
4.1 报装容量怎么定
报装容量不等于设备额定功率之和。三个修正要做:
- 同时系数:不是所有枪永远满功率。短倒场站因为回场集中,同时系数比公共站高,建议按 0.8—0.9 取,但要结合排产表核算,不能拍脑袋。
- 效率与功率因数:交流侧输入功率 = 直流输出 ÷ 转换效率;同时按设备标称功率因数折算视在功率(kVA),变压器容量按 kVA 选。
- 旺季余量:保供期运量上浮,建议按常态峰值再留 15%—20%。
变压器容量估算 设备直流输出总额定 P_dc = 2,000 kW 同时系数 k = 0.85 转换效率 η = 0.95 功率因数 cosφ = 0.99 旺季余量 m = 1.15 S = P_dc × k ÷ η ÷ cosφ × m = 2000 × 0.85 ÷ 0.95 ÷ 0.99 × 1.15 ≈ 2,080 kVA → 选 2×1250kVA 或 1×2500kVA 干变,具体按属地供电方案确定
4.2 双电源与分期建设
矿区场站有个便利条件:矿方往往已有 10kV 甚至 35kV 的自有变电所,充电站可以从中取电,省掉大部分外线工程。但要核实两点——现有变电所的剩余容量是否够,以及生产负荷和充电负荷共用一路电源时,充电负荷的投切会不会影响生产设备。
如果矿方容量紧张,比较务实的做法是分期建设 + 储能调峰:一期按现有容量能带的功率建,用储能在低负荷时段蓄电、在充电高峰时段放电,把变压器的峰值负荷削下来,等运量真正起来再申请扩容。这套思路的完整算法见 光储充一体重卡充电站_台区容量不够怎么建大功率充电站。
4.3 谐波与无功:大功率充电站绕不开的两件事
大功率充电设备是非线性负荷,会向电网注入谐波电流。矿区电网如果同时带着提升机、皮带机、通风机这类感性负荷,谐波叠加之后可能引起电容器组过载、继电保护误动作。方案阶段就该做的事:
- 核对充电设备的谐波指标,要求供应商提供实测报告,而不只是标称值;
- 按 GB/T 14549《电能质量 公用电网谐波》评估接入点的谐波限值余量;
- 视评估结果配置有源滤波(APF)或静止无功发生器(SVG),并把这笔钱算进投资,别等验收不过再补;
- 功率因数考核方式提前问清,力率调整电费是长期支出。
4.4 接地与防雷
矿区场站多在开阔地或山坡上,雷击风险高于城区。接地电阻按设备要求和规范取值,充电桩外壳、电缆屏蔽层、金属车棚要做等电位联结;直流侧配绝缘监测,交流侧配剩余电流保护。这些是常规做法,但矿区土壤电阻率往往偏高,接地体设计要按实测土壤电阻率做,照抄城区图纸容易不达标。
五、矿区工况适配:粉尘、低温、坡道与安全边界
5.1 先厘清一件事:地面充电站和井下设备不是一套规则
煤矿场景里最容易混淆的就是防爆。井下用电设备要按《煤矿安全规程》和 GB/T 3836 系列做防爆,还要取得煤矿矿用产品安全标志(MA)。而建在地面工业场地的重卡充电站,通常不属于井下设备范畴,不适用 MA 认证要求。
但这不代表可以照搬城市站的做法。真正要确认的是:场站所在位置是否被划入爆炸危险区域——例如靠近瓦斯抽采管路排放口、煤仓、储煤场等位置时,危险区域的划分和边界必须由矿方安全管理部门结合现场实际出具意见,设备选型再按结论走。这一步不能由设备厂商代为判断,也不能靠经验推定。
5.2 粉尘:影响的是散热,不只是外观
煤尘细、导电性有一定影响,长期沉积在设备风道和散热器上,后果是散热效率下降、设备降功率运行甚至保护停机。应对上有几个层次:
| 措施 | 做法 | 代价 |
|---|---|---|
| 提高防护等级 | 充电终端外壳按 IP54 及以上选型,接插件、枪线单独确认防护等级 | 设备成本略增 |
| 风道设计 | 选用进出风分离、带可更换滤网的机型,滤网做成免工具拆装 | 需定期更换滤网 |
| 功率柜远离尘源 | 分体式架构把功率柜放在相对洁净的配电房,只把终端放在车位侧 | 需额外直流电缆敷设 |
| 场地抑尘 | 硬化路面、洒水降尘、充电区与装卸区之间设隔离带 | 场地改造投入 |
其中第三条最值得说:分体式充电堆天然适合粉尘环境。功率模块——也就是最怕灰、最需要散热的部分——集中安装在配电房内,车位侧只保留结构简单的充电终端。这样既保护了核心部件,也让日常维护集中在一个房间里完成。
5.3 低温:山西冬季要按 -20℃ 往下考虑
低温对充电的影响主要在车端不在桩端:电池温度过低时 BMS 会主动限制充电电流,实际充电功率上不去,充满时间被拉长。场站侧能做的:
- 排产时给冬季留出更长的充电窗口,别按夏季时长排班;
- 优先安排车辆刚跑完一趟、电池还热的时候插枪,这时充电接受能力最好;
- 设备选型确认工作温度范围覆盖当地极端低温,液晶屏、枪线在低温下的柔韧性也要问;
- 枪线管理做起来——低温下枪线变硬、拖地容易磨损,配枪线悬挂或收纳装置。
5.4 坡道与制动能量回收
矿区短倒线路的坡度会明显改变电耗结构。重车下坡时能量回收可以补回相当一部分电量,空车上坡的电耗又低于满载平路,所以用平原经验值估算矿区线路电耗,误差可能超过 20%。方案阶段最好拿目标线路的实车数据,跑一周记录 SOC 变化,比任何计算都准。
六、运营:排班、计量与场地合作
6.1 排班的核心是让充电时间和等待时间重合
短倒车队排班有一条主线:不要为充电专门停车。把充电窗口叠在装车排队、卸车等待、司机换班就餐这些本来就要停的时间上,车辆日周转趟数才不会掉。具体做法:
- 在装车点、卸车点各布一部分枪位,车到即插,不集中到单一充电区;
- 用平台设"目标 SOC"而不是"充满",每次只补到下一趟够用 + 余量,缩短单次占位时间;
- 把春季 9:00—15:00、夏冬 10:00—15:00、秋季 11:00—15:00 午间谷段的车位周转排密,并评估夜班车能否利用 2:00—5:00;目标占比按实际回场时刻计算,不套固定比例。
6.2 计量与结算
矿方自有车队和外协车队混跑是常态,计量口径要提前定:按车牌识别计量到车、还是按司机卡计量到人;外协车队的电费是月结还是预充值;矿方内部是否要按运销单位分摊。这些在充电运营云平台里都能配,但要在建站前想清楚,改起来涉及流程和账目。
6.3 场地合作的三种模式
| 模式 | 矿方角色 | 投资方角色 | 适合 |
|---|---|---|---|
| 矿方自建自用 | 出场地、出资、自运营 | 提供设备与建设服务 | 车队规模大、电量稳定、有资金 |
| 合作共建 | 出场地和电源,参与分成 | 出设备和运营 | 矿方不想占用资本开支 |
| 纯租赁场地 | 收租金 | 全额投资并对外开放运营 | 点位车流来自多家单位 |
选哪种,取决于电量的确定性。矿方自有车队电量稳定、可预测,自建的账最好算;如果车流来自多家外协单位,电量波动大,风险由专业运营方承担更合适。
七、建站前的十四个问题清单
把这张清单打印出来,逐项填完再谈方案,能省掉大半的返工:
- 车队规模、车型、电池包容量、车端最大充电功率各是多少?
- 目标线路单程里程、日均趟数、装卸等待时长?
- 有没有实车电耗数据(分季节、分重空车)?
- 作业时刻表能不能调整?调整空间有多大?
- 拟建位置到最近可用电源点的距离和电压等级?
- 矿方现有变电所剩余容量是多少?生产负荷曲线长什么样?
- 拟建位置是否涉及爆炸危险区域?矿方安全部门的书面意见拿到了吗?
- 场地土地性质、租期、是否影响矿区总平面布置?
- 属地供电公司现行分时电价表、容量/需量计费方式?
- 是否需要配置谐波治理和无功补偿?接入点评估做了吗?
- 换电功能是否预留?预留多少占地和容量?
- 拟采购设备的 CCC 证书、防护等级、工作温度范围?
- 旺季(保供期)峰值运量比常态高多少?
- 省市两级有哪些可申报的补贴或专项支持?申报窗口在什么时候?
第 12 条现在是硬门槛:自 2026 年 8 月 1 日起,未获得 CCC 认证证书、未标注认证标志的电动汽车供电设备,不得出厂、销售、进口或在其他经营活动中使用。新建场站采购必须核验证书原件,认证细节见 充电桩3C认证与2026新国标合规指南_建站采购避坑。
晋北方向的短倒场站选址与配电,另有一篇更贴近当地条件的:朔州电动重卡充电站建设_晋北煤运短倒场站选址与配电方案。整站的功率配置与运营框架,见 电动重卡充电站建设方案_选址功率配置与整站运营。
把矿区位置、车队规模和现有变电所资料发过来,我们可以出一版配电与选型初步方案。
获取矿区场站方案 →附录:术语表
| 术语 | 说明 |
|---|---|
| 短倒(倒短) | 短距离固定线路运输,如矿口到洗煤厂、洗煤厂到铁路装车点 |
| 集运站 / 铁路专用线装车点 | 公路运输转铁路运输的装车节点,车辆排队等装车时间较长 |
| 同时系数 | 场站内充电设备同时运行且达到额定功率的比例,用于折算实际最大负荷 |
| 爆炸危险区域 | 可能出现爆炸性气体或粉尘混合物的场所,按规范划分等级并对应设备防爆要求 |
| MA 煤安标志 | 煤矿矿用产品安全标志,主要针对井下及特定煤矿用产品 |
| APF / SVG | 有源电力滤波器 / 静止无功发生器,用于治理谐波、补偿无功 |
| 分体式充电堆 | 功率模块集中于功率柜、按需分配给各充电终端的架构 |
| 目标 SOC 充电 | 只补到设定电量而非充满,用于缩短单次占位时间、提高车位周转 |
