一、卡住场站的通常是那张报装单
一个 50 台车规模的煤运短倒场站,按 1.6 kWh/km 电耗、日均 300 公里算,日耗电约 24,000 度。若目标是把七成电量排进谷段,按充电效率 0.94、且车辆在两个谷段均可充电,春季 9 小时约需 1,990kW,夏冬 8 小时约需 2,230kW,按秋季最短 7 小时保守校核则约需 2,550kW。这个数字报上去,常见的三种回复是:
- 属地台区没有这么大余量,需要新建或扩建变电设施,工程周期以季度计;
- 可以批,但外线工程和增容费用远超预算;
- 先给一部分容量,剩下的等电网侧改造完成后再说。
矿区场站尤其常见第一种——矿方变电所的容量早就被提升机、通风机、皮带机这些生产负荷占满了,充电站属于"后来的",只能捡剩下的。
这时要先区分两类问题:若全天可购电量本身不足,只能扩容、增加可消纳的本地电源或降低需求;若能量侧已经够用、只是短时功率冲顶,才适合用储能提高现有容量的利用率。储能削平峰值后可提高实际负载率和可服务电量,但上限仍受并网功率、可用时长与系统损耗约束,不能笼统承诺“日电量翻倍”。
1.1 一个直观的算术

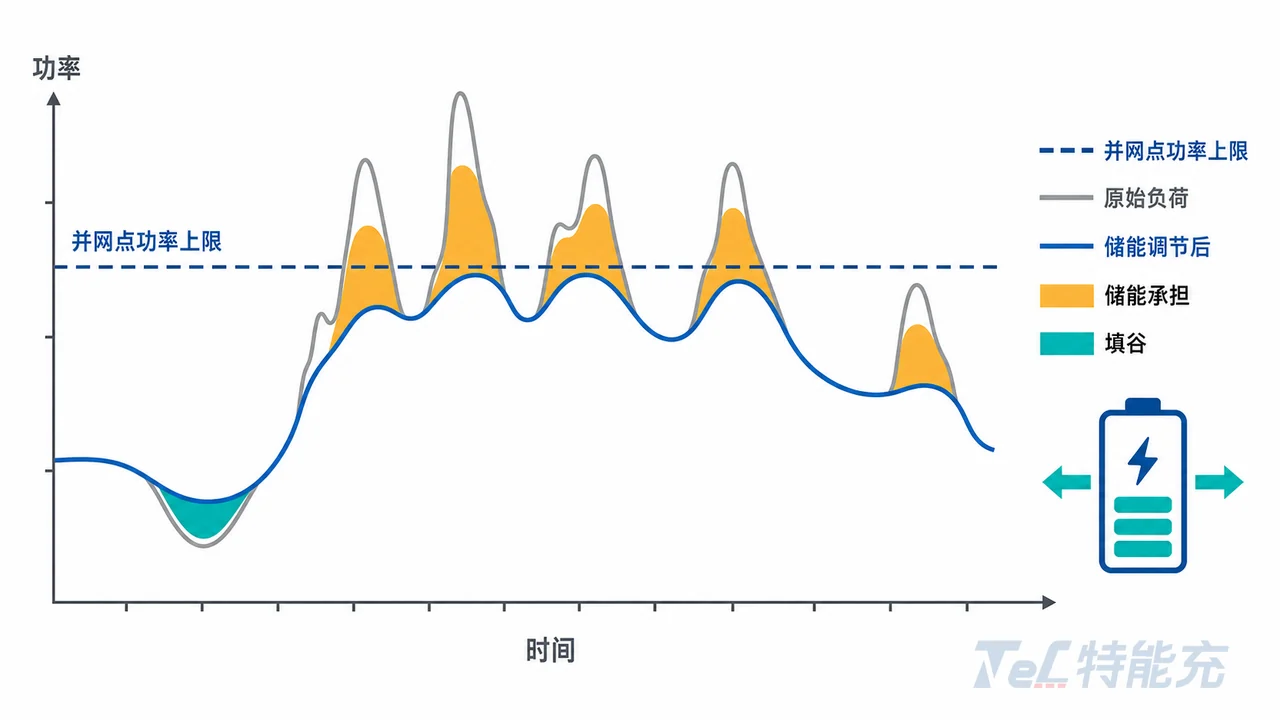

场景:并网点可用功率 800 kW,充电站日需电量 24,000 kWh 先校核全天电量: 800 kW × 24h = 19,200 kWh(理论上限,尚未扣除损耗与其他负荷) 与 24,000 kWh 日需求相比仍缺 4,800 kWh 结论:储能不能创造电量,必须同步扩容、增加可消纳的光伏,或降低日需求 再看储能能解决的短时功率缺口: 某连续 2h 车侧负荷 = 1,300 kW 并网点可供 = 800 kW,持续缺口 = 500 kW,缺口电量 = 1,000 kWh 配 500 kW、可用放电量不少于 1,000 kWh 的储能 → 放电时补足 500 kW (额定电量还须按放电深度、效率和衰减余量上浮),电网取电仍不超过 800 kW 若按综合效率 0.88 估算,前一低负荷窗口约需输入 1,140 kWh 才能备足这轮放电
数字是示意性的,真实方案要按负荷曲线逐时算。但道理不变:储能不提高并网点额定功率,也不创造净电量;它改变的是功率和电量在时间上的分布。如果 24 小时理论可购电量都低于日需求,必须先补齐能量侧缺口,再谈削峰。
二、储能容量怎么倒推
2.1 三个输入
- 场站逐时负荷曲线:由排产表得到,每小时的充电功率需求。没有排产表就先做排产,方法见 重卡充电站峰谷电价怎么用_山西2026分时电价与充电排产测算。
- 并网点功率上限 P_grid:受报装容量、变压器容量、需量申报值三者中最小的那个约束。
- 可接受的削峰目标:是把峰值削到 P_grid 以内就行,还是要进一步压低申报需量省需量电费。
2.2 计算式
逐时缺口: ΔP(t) = max(0, P_load(t) − P_grid)
缺口电量: E_gap = Σ ΔP(t)·Δt
储能功率: P_ess ≥ max{ ΔP(t) } (能顶住最高的那一小时)
储能额定电量: E_ess ≥ E_gap ÷ η_dis ÷ DoD (能撑完整个超限时段)
其中:
η_dis 放电效率,含 PCS 与电池,工程估算取 0.90—0.92
DoD 可用放电深度,磷酸铁锂系统常按 0.90 取
反向校验(充得回来吗):
所需回充输入电量 E_recharge = E_gap ÷ η_dis ÷ η_chg
可充电窗口富余电量 Σ min(max(0, P_grid − P_load(t)), P_ess)·Δt ≥ E_recharge
充不回来 → 要么加大 P_grid,要么降低削峰目标,要么加长充电窗口
最后那条反向校验最容易被跳过。储能不是无限的水池,一轮放完后必须在下一可充窗口补回来;如果场站几乎全天都在满负荷,根本没有富余功率给储能回充,那配再大的储能也无法持续削峰。先确认"充得回来",再谈"放得出去"。
2.3 常见配比的经验区间
| 场站类型 | 典型储能倍率 | 说明 |
|---|---|---|
| 容量严重不足、靠储能撑主力 | 2h—4h 系统(如 500kW/1000—2000kWh) | 放电时间长,成本高,需按缺口电量精算 |
| 容量基本够、只削尖峰 | 0.5h—1h 系统 | 投资小,主要解决瞬时冲高和需量控制 |
| 以峰谷套利为主要收益 | 常见为 2h 系统 | 可一充一放或两充两放,须按负荷、SOC、寿命与质保条件测算,见第六章 |
倍率(小时数)= 电量 ÷ 功率。选倍率的依据是缺口持续多久,不是"别人都配 2 小时"。
三、山西的特殊题:凌晨有谷段,午间谷段又与光照重合
这一节是本文最需要留意的地方——光储充调度必须按山西四季时段逐时重排。
常见的简化玩法是:夜间谷电给储能充电,白天光伏直接供负荷,傍晚高峰储能放电。但山西不能只套这一轮,因为凌晨和午间各有低谷,高峰也分布在早晚两端。
从 2026 年 5 月 1 日起执行的新版工商业分时电价按四季划分:每天 2:00—5:00 均为低谷;午间低谷为春季 9:00—15:00、夏季 10:00—15:00、秋季 11:00—15:00、冬季 10:00—15:00。各季高峰分别为春秋 6:00—8:00、17:00—24:00,夏季 6:00—8:00、18:00—24:00,冬季 6:00—8:00、16:00—23:00;夏季 18:00—21:00、冬季 17:00—20:00 为尖峰,其余未列入峰谷的时段为平段。春节、劳动节、国庆节期间每日 13:00—15:00 改按深谷执行。浮动关系是:高峰在平段基础上上浮 60%,低谷在平段基础上下浮 55%,尖峰在高峰基础上再上浮 20%,深谷在低谷基础上再下浮 20%——参与峰谷浮动的价格部分,尖峰与深谷理论倍数约为 5.3;用户全口径电价还含不参与浮动的项目,不能直接套用这一倍数。
落地核验提示:上述时段为笔者成稿及方案落地核验时依据晋发改商品发〔2026〕15 号整理的政策口径。项目报装、EMS 策略整定或收益测算前,必须向当地供电公司或实际结算主体再次求证,以其最新书面答复和结算规则为准;本文不构成电价或收益承诺。
于是在春季 9:00—15:00、夏冬 10:00—15:00、秋季 11:00—15:00 的午间低谷窗口里,同时挤进了三件事:
- 常规日的电网低谷电价较低,节假日 13:00—15:00 还可能执行深谷,适合结合负荷给储能充电;
- 光伏出力最大,发出来的电要么自用要么存起来;
- 短倒车队的自然停靠窗口也在这里,正是充电需求最集中的时段。
三者争夺同一个时间窗,调度必须定优先级,不能各自为政。
3.1 四类时段的优先级规则
时段 A:2:00—5:00(全年固定低谷) 优先级 1 电网谷电 → 直接供夜间到站车辆 优先级 2 并网余量 → 给储能充电(为6:00—8:00早高峰备货) 约束 车辆负荷 + 储能充电功率 ≤ P_grid 时段 B:春季9:00—15:00、夏冬10:00—15:00、秋季11:00—15:00(午间低谷 + 光伏较强) 优先级 1 光伏 → 直接供充电负荷(不过网,损耗最小,也不占并网容量) 优先级 2 电网谷电 → 供充电负荷(此时买电最便宜) 优先级 3 光伏富余 + 电网谷电 → 给储能充电(为傍晚放电备货) 约束 并网点取电功率 ≤ P_grid,且尽量压平以控需量 时段 C:各季早晚高峰(夏、冬晚间含尖峰) 优先级 1 储能放电 → 供充电负荷 优先级 2 不足部分由电网补,但严格限功率 策略 尖峰时段尽量不启新充电任务,用平台拒绝启充或限流 时段 D:其余平段 策略 按下一高峰的负荷预测保留 SOC,避免把平段误设成整夜谷段
按这套时段,储能可以在 2:00—5:00 充电、6:00—8:00 放电,再在午间谷段结合光伏回充、晚高峰放电,具备一天两充两放的时段条件;若车辆负荷占满并网余量、SOC 来不及恢复或寿命经济性不合算,也可能只做一充一放。收益模型应同时测一循环和两循环,不能先把循环次数写死。
四、光伏侧:车棚和屋顶怎么用
4.1 载体选择
| 载体 | 优点 | 注意 |
|---|---|---|
| 光伏车棚 | 充电车位本来就要遮阳挡雨,车棚是必要投入,铺光伏是增量很小的加法 | 重卡车位跨度大、净空要求高(一般 ≥4.5m),钢结构造价高于小客车车棚 |
| 厂房 / 洗煤厂屋顶 | 面积大、成本低、无需额外结构 | 需核算屋面承载力和防水年限;产权与租期要理顺 |
| 场地空地 | 朝向和倾角可优化,发电效率高 | 占地,与车辆动线冲突,矿区场地紧张时不现实 |
4.2 发电量怎么估
年发电量 ≈ 装机容量(kWp) × 年等效利用小时数(h) 晋城一带光伏年等效利用小时数约 1,200—1,400 小时(晋北资源更好) ※ 数值为区间参考,须以当地辐照数据和设计单位测算为准 示例:车棚可铺 500 kWp 年发电量 ≈ 500 × 1,300 ≈ 65 万 kWh 按场站年用电 720 万 kWh 计(24,000 kWh/天 × 300 天) 光伏覆盖率 ≈ 9%
这个 9% 值得拿出来说:指望光伏覆盖重卡充电站的大部分用电,在场地面积上是不现实的。重卡充电的功率密度太高——一台 480kW 的充电机满负荷跑一小时,就要 480 度电,而 500kWp 的光伏一整天也就发两千多度。所以光伏在这类场站里的定位应该摆正:它是降本项和绿电属性,不是供电主力。
但它有两个不容易被替代的价值:一是白天发的电直接供负荷,不占并网点容量——在容量受限的场站,这等于凭空多出几百千瓦的可用功率;二是绿电属性,对有碳排放核算要求的煤炭、钢铁客户是实打实的加分项。11 部门方案里提出打造零碳公路运输通道,绿电供能是这个"零碳"的组成部分。
五、系统架构与关键设备

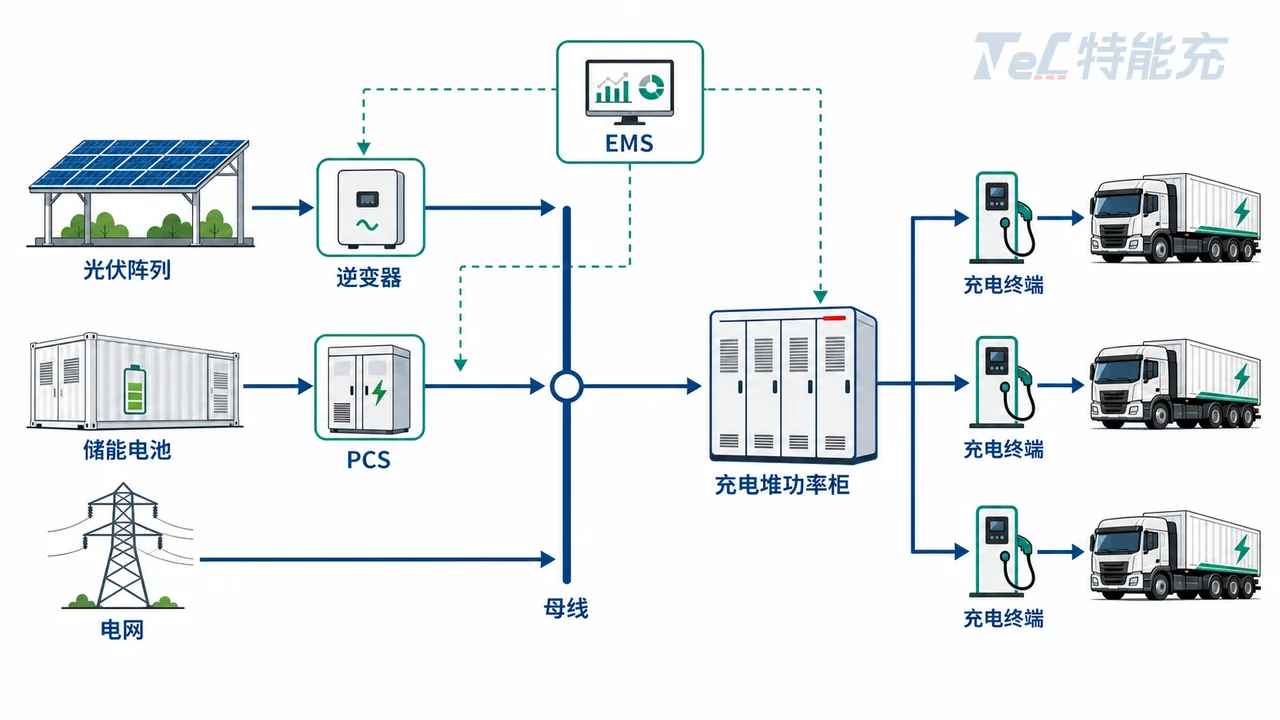

5.1 直流母线还是交流母线
| 架构 | 做法 | 优点 | 取舍 |
|---|---|---|---|
| 交流耦合 | 光伏经逆变器、储能经 PCS 各自并到交流母线,充电桩从交流侧取电 | 设备成熟、选型自由、改造既有场站容易 | 光伏→储能→充电桩之间多次 AC/DC 转换,效率损失叠加 |
| 直流耦合 | 光伏、储能、充电模块接在同一直流母线上 | 转换环节少、效率高,与充电堆的直流架构天然契合 | 系统集成度要求高,设备生态相对窄,运维需要更专业 |
既有场站加装储能,现实里基本都走交流耦合;新建大功率场站、且充电侧本就采用分体式充电堆的,可以评估直流耦合——功率柜的直流母线本来就在那里,接入储能的路径更短。
5.2 能量管理系统(EMS)要管住四件事
- 并网点功率封顶:这是硬约束,任何时刻不允许超过 P_grid,超了就限充电功率;
- 需量控制:滚动监测 15 分钟平均功率,逼近申报需量时主动限流或调储能放电;
- 时段策略:按季节自动切换峰谷时段表,尖峰时段限制启充;
- SOC 管理:让储能在 6:00—8:00 早高峰及当季晚高峰开始前处于足够 SOC,同时给电池留出健康区间。
EMS 和充电运营云平台之间要打通,否则会出现"EMS 想限功率、充电平台还在放行新车启充"的互相打架。选型时把接口协议写进技术要求。
5.3 充电侧配置
容量受限的场站,充电设备的可调功率范围比峰值功率更重要。分体式充电堆在这里有结构性优势:功率模块集中在功率柜,EMS 可以把整个功率池当成一个可调节的整体来控制,而不是逐台设备去限流。
特能充的直流充电桩覆盖 80—480kW,一体式双枪机与分体式充电堆两种架构可选,配合充电运营云平台做时段策略、总功率封顶与分时计费;交流侧 7kW 桩用于场站内公务车与通勤车。截至本文成稿时,首批 240kW、480kW 直流机型已通过 CCC 认证,其余型号正在认证流程中。自 2026 年 8 月 1 日起,未获得 CCC 认证证书、未标注认证标志的电动汽车供电设备,不得出厂、销售、进口或在其他经营活动中使用;采购时请按具体型号核验有效证书,细节见 充电桩3C认证与2026新国标合规指南_建站采购避坑。
六、经济性测算:储能这笔钱从哪儿赚回来
储能在充电站里有三条收益来源,要分开算,别混成一笔。
6.1 收益一:峰谷套利
算例假设(仅演示算法,不代表任何报价或电价承诺) 平段电价 P = 0.55 元/kWh 低谷 = 0.45P ≈ 0.25 元/kWh 高峰 = 1.60P ≈ 0.88 元/kWh 储能系统 500 kW / 1,000 kWh 日循环 1—2 次(是否能做两次取决于负荷、回充余量、SOC与寿命约束) 综合效率 η = 0.88(含 PCS、电池、辅助用电) 年运行天数 330 天 单循环电价套利毛收益 = 1,000 × (0.88 × 0.88 − 0.25) ≈ 524 元 年电价套利毛收益(1循环/日)≈ 524 × 330 ≈ 17.3 万元 年电价套利毛收益(2循环/日)≈ 524 × 2 × 330 ≈ 34.6 万元
上式把 1,000kWh 视为每轮输入电量,先扣购电成本,再按综合效率折算高峰可替代电量;综合效率假设已经包含辅助用电。这里算出的只是电价套利毛收益,不是项目净收益,后续还要扣除电池衰减、运维、税费与资金成本。两循环也不是自动翻倍的承诺,还须确认两个低谷窗口都有足够并网余量完成回充。
6.2 收益二:需量电费削减
需量制下,基本电费按当月最大需量计收。储能削峰后,申报需量可以下调。假设最大需量从 1,600kW 降到 1,100kW,按需量电价 40 元/kW·月估算(各地不同,须查当地目录电价):
年节省 = (1,600 − 1,100) × 40 × 12 = 24 万元
这一项经常比套利还大,却最容易被漏算。配储能之前一定要确认自己执行的是容量制还是需量制——容量制按变压器容量收,削峰不会减少这笔钱,收益模型完全不同。
6.3 收益三:避免或推迟扩容
这项没法直接算进现金流,但往往是决策的真正原因。如果扩容需要新建配电室、敷设专线甚至等待电网侧改造,投资额和时间成本可能远超一套储能系统。拿"扩容方案的总投资 + 工期损失"和"储能方案的总投资"做对照,才是完整的比较。
6.4 别忘了成本侧
- 储能系统投资(电池 + PCS + EMS + 消防 + 土建 + 并网);
- 电池的循环寿命与衰减——按每年循环次数折算更换或扩容的时点;
- 消防与安全投入:储能舱的消防、通风、监控是刚性支出;
- 运维成本:定期检查、SOC 校准、绝缘检测。
整站层面的投资与回收测算框架,见 充电站投资回本周期怎么算_2026建站成本与盈利拆解。
七、落地流程与八个坑
7.1 六步流程
- 负荷建模:拿车队数据做排产表,得到逐时负荷曲线(不是拍一个峰值);
- 容量摸底:确认可获得的并网容量上限、扩容路径与代价、执行的是容量制还是需量制;
- 方案比选:纯扩容 / 储能削峰 / 光储充一体,三个方案各算一遍总投资与年支出;
- 备案与并网:光伏和储能各有备案流程,与充电站的电力报装并行推进,早启动;
- 设备与集成:明确 EMS 与充电平台的接口协议、消防验收要求、并网点保护配置;
- 调试与策略整定:投运后按实际负荷曲线整定削峰阈值和时段策略,运行一个月再复盘一次。
7.2 八个坑
| 坑 | 后果 | 规避 |
|---|---|---|
| 按峰值功率而非负荷曲线配储能 | 储能容量过大,投资打水漂 | 用逐时曲线算 Σ ΔP(t)·Δt |
| 没做"充得回来"校验 | 上一轮放完后无法在下一窗口充满,后续高峰顶不住 | 做第 2.2 节的反向校验 |
| 把整个夜间都设成谷充 | 山西只有 2:00—5:00 是固定凌晨低谷,其余夜间含平段或晚高峰 | 按四季完整时段表重排 |
| 执行容量制却按需量制算收益 | 需量削减那部分收益根本不存在 | 建站前向供电公司确认计费方式 |
| 指望光伏覆盖大部分用电 | 预期落空,投资回收周期估错 | 按第 4.2 节实算覆盖率 |
| EMS 与充电平台不互通 | 限功率指令下不去,需量照样冲顶 | 接口协议写进技术协议 |
| 忽略储能消防与验收要求 | 建完过不了验收,返工 | 方案阶段引入消防设计 |
| 光伏备案、储能备案与电力报装串行推进 | 工期被拉长一个季度以上 | 三条线并行启动 |
7.3 延伸阅读
- 煤矿短倒电动重卡充电站建设_晋城煤矿集聚区场站选址与配电方案
- 电动重卡充电还是换电_山西煤运线路补能路线选型与充换一体站
- 充电站选址与充电桩选型指南_2026建站怎么选功率
- 有场地怎么建重卡充电站_场地合作模式与电力报装流程
把可获得的并网容量、车队规模和场地条件发过来,我们可以出一版储能配置与削峰方案的初步测算。
获取光储充方案测算 →附录:术语表
| 术语 | 说明 |
|---|---|
| 台区 | 一台配电变压器及其供电范围,容量受限时新增大负荷需扩容或改造 |
| 削峰填谷 | 在负荷高峰时放电、低谷时充电,降低并网点最大功率 |
| PCS | 储能变流器,负责电池与交流电网之间的双向功率转换 |
| EMS | 能量管理系统,统一调度光伏、储能、充电负荷与并网点功率 |
| DoD | 放电深度,电池实际放出电量占额定容量的比例 |
| 容量制 / 需量制 | 基本电费的两种计收方式:按变压器容量计 / 按当月最大需量计 |
| 年等效利用小时数 | 年发电量 ÷ 装机容量,用于估算光伏年发电量 |
| 直流耦合 / 交流耦合 | 光伏与储能接入系统的两种拓扑,区别在于是否共用直流母线 |
