核心结论:当交投、城投、综合能源公司或连锁停车场运营商在一年内规划建设多个充电站时,各站点的电力报装批复、土建施工进度与车位形态往往不同步。高效的充电桩框架采购不应把所有站点捆绑成一张僵硬的固定订单,而应建立“框架基线协议 + 单站点执行订单(Call-off Order)+ 批次序列号与版本台账”三层管理结构:在框架层统一技术标准、准入认证、供货接口与计价规则;在站点订单层按实际获批变压器容量和车位条件确认具体型号与发货时间;在交付层锁定各批次硬件物料与固件版本一致性,防范跨批次换型带来的运维备件混乱。
在集团化多站点充电基础设施建设中,采购部门常面临两难:若每建一个站点就重新走一轮招标询价,既会拉长商务询价周期,也会导致不同站点装上五花八门的充电桩型号,后台协议与备品备件难以统一;若一次性按预估总量全部下单排产,又会因为部分站点高压报装延后或场地调整而造成大量设备积压在库房。本文针对多站点分批建设场景,拆解充电桩框架采购的三层文件体系、到站成本核对口径以及跨批次版本变更管理方法。
一、先立三层管理结构:框架预估量不直接等于保底提货单

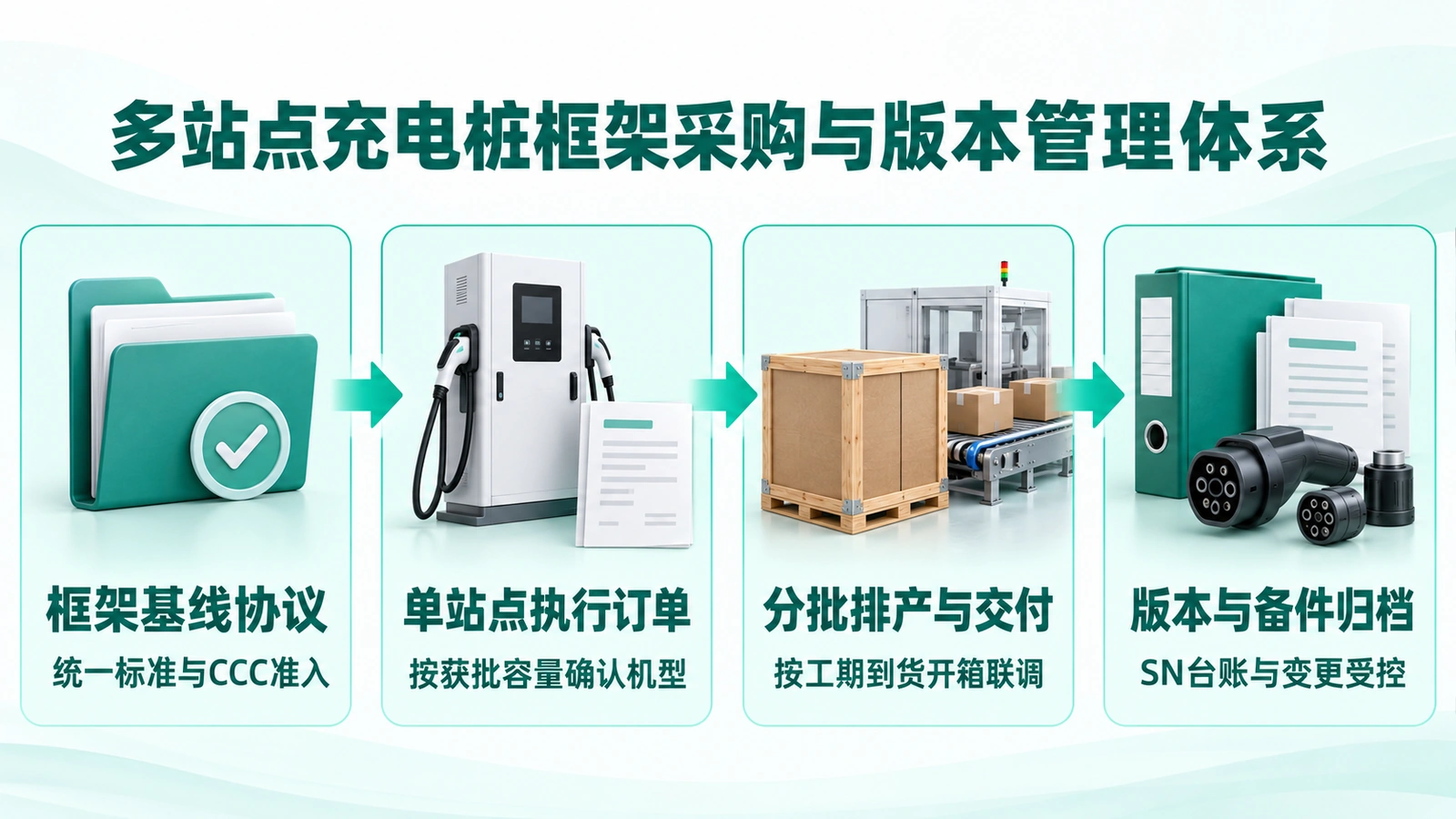

规范的框架采购通常通过三层相互衔接的文件,兼顾集采规模协同与单站工程灵活性:
- 层级一:框架采购协议与统一技术基线。约定合作周期、入围设备品类(如 7kW 交流充电桩及 80–480kW 一体式直流充电桩各功率档位)、统一执行的国家标准与认证准入要求、标准供货配置边界、分档或分型号计价原则以及质保售后条款。需在协议中明确:框架协议中的年度预估采购总台数属于规划测算,实际履约与结算以采购方正式签发的分批站点执行订单为准。
- 层级二:单站点分批执行订单(站点下达单)。当某一个或某几个具体站点取得《供电方案答复单》且土建基础具备施工条件时,由项目公司下达该批次执行订单,明确本批落地的具体型号、台数、枪线长度、安装配件、收货地址、期望到货窗口及现场接收责任人。
- 层级三:批次随货配置与序列号(SN)/固件版本台账。设备厂家按每张执行订单排产发运时,随货提交该批次《设备序列号与软硬件版本对照表》,将每一台设备的机身出厂编号、内部计量电表号、控制板硬件版本、主控固件版本及通信协议版本关联至具体站点名称。
二、统一基线与站点差异怎么划分:避免每下一单都重新谈技术
1. 框架阶段必须统一锁定的刚性基线
为保证集团旗下所有新建场站具备统一的合规性与运维体验,以下五项应在框架入围评审时一次性冻结:一是强制性产品认证(CCC)与新国标符合性核验规则,自 2026 年 8 月 1 日起列入目录的电动汽车供电设备须取得 CCC 认证证书并标注标志方可出厂销售(以山西特能充新能源科技有限公司现售产品线为例,目前 7kW 交流桩与 80–240kW、320–480kW 直流机型已取得 CCC 认证证书,其余型号仍在办理中,框架入围需按具体型号核验有效证书);二是车桩通信协议(GB/T 27930)与集团指定运营管理平台的桩云通信协议版本;三是整机防护等级、电气安全保护功能及核心元器件(如充电模块、直流接触器、直流电能表)的规格基准;四是统一的机身外观涂装与集团标识丝印规范(涉及贴牌或外观定制要求时,可参考充电桩OEM贴牌代工选厂与认证归属指南);五是标准随机附件与出厂检验文档清单。
2. 单站点下单前允许按现场条件微调的差异项
不同站点的物理条件存在客观差异,执行订单下达前应由工程部完成现场复核,并在框架允许的选项菜单内勾选确认:一是根据该站核准获批的专变容量与目标车群(乘用车快充、公交车队或电动重卡),在 80–480kW 一体式直流充电桩功率序列及 7kW 交流桩中敲定本批具体机型组合(功率档位选择逻辑可参阅80–480kW直流充电桩选型指南与7kW交流充电桩批量采购要点);二是根据车位停靠方式(倒车入库或侧方停靠)确定该批设备的标准枪线或加长枪线选项;三是确定通信联网方式(内置 4G 物联网卡或场站局域网有线光纤/网线接入);四是确认运输卸货条件(平板车直达还是需带随车吊二次转运)。
3. 比价口径对齐:用“统一供货边界的到站成本”替代单纯裸机比价
在框架询价评审时,如果只让各供应商填报一个模糊的“单台设备裸价”,后续执行单下达时极易在钢结构底座、加长枪线、干线运输险、现场吊装配合、首次联调支持及备品备件上产生大量增项争议。建议在框架报价表中将“设备本体、标准附件、分区域运输费率、可选配置单价、现场调试配合及质保期外备件清单”分项列明,确保不同候选厂家在同一供货边界下比对到站交付综合成本。
三、跨批次设备版本管理与变更控制:防止“同一型号内里不同”
框架采购执行期往往跨越数月甚至一至两年。如果供应商在后续批次中未经告知便擅自更换内部充电模块接口、主控电路板或升级不兼容的通信固件,场站运维人员在跨站调拨备件或后台批量下发计费策略时就会遭遇故障。
1. 关键物料与软件版本冻结机制
框架协议技术附件应约定:对于已锁定的入围型号,其影响电气安全、计量准确度、CCC 认证一致性、外部机械安装尺寸、充电模块互换性及桩云通信协议的关键软硬件配置均处于受控基线状态。框架合作并不赋予供应商未经采购方书面同意擅自替换供货型号或关键受控部件的权利。
2. 工程变更通知(ECN)评审与批次追溯
若在框架执行期内,因国家标准更新、元器件迭代或软件功能优化确需变更硬件或固件版本,供应商应提前向采购方工程与运维部门提交书面的《配置变更申请与影响分析表》,说明原基线版本、拟变更内容、对既有场站备件通用性与后台协议的兼容性影响、是否涉及 CCC 证书变更以及实验室或样机验证记录。经采购方审核签认后,方可从指定批次及起始序列号(SN)起切换执行,并同步更新各站点的到货验收与运维备件档案(单站点到货核查与移交流程可衔接参考充电桩项目验收与移交资料核对清单;后期长期巡检与备件管理可查阅充电站建成后怎么运维)。
四、多站点充电桩框架采购三层管理对照表
集团集采部门与下属项目公司可参照下表划分框架协议、站点执行单与批次交付台账的管理内容:
| 管理层级 | 统一冻结的基线要求(框架层锁定) | 允许按站点调整的差异项(选配菜单) | 每批订单下达与收货必核项(执行层确认) |
|---|---|---|---|
| 技术与准入标准 | 执行国标版本、对应型号有效 CCC 认证证书、贸易结算计量器具型式评价/强检合规要求 | 高海拔、高寒或沿海盐雾等特殊场站环境的针对性防护要求 | 核对本批下达型号是否在已审验 CCC 证书有效覆盖范围内 |
| 功率与机型序列 | 入围的 7kW 交流桩与 80–480kW 一体式直流桩标准型号技术规格书及基础尺寸图 | 各站点按变压器核准容量与服务车型组合具体功率档位、枪线长度、立柱或壁挂安装方式 | 项目公司凭《供电方案答复单》与施工图签发本站点准确型号与台数 |
| 通信与平台接入 | 统一的桩云通信协议版本、远程启停/调价/OTA升级接口规范、故障码字典 | 单站选择 4G 无线公网通信或场站工业交换机以太网接入 | 发货前预置目标站点平台域名/IP,联调时逐桩核对上线状态与费率 |
| 商务与物流交付 | 分型号阶梯或基准单价、标准附件范围、运输与保险责任划分、付款节点与质保条款 | 各站点具体收货地址、分批期望到货日期、现场卸货与吊装条件 | 签署单站点《到货开箱验收单》与《系统带载联调确认单》作为该批结算凭证 |
五、框架执行期软硬件配置变更评审记录模板
当跨批次供货涉及主控固件升级或关键部件调整时,建议使用以下表格留存评审与批次追溯记录(表中内容为结构示例):
| 变更编号 | 涉及型号与原基线配置 | 拟变更内容与原因说明 | 兼容性与证书影响分析 | 验证材料与审批结论 | 适用批次与起始序列号(SN) |
|---|---|---|---|---|---|
| 示例:ECN-01 | (填写具体直流桩型号及原主控固件版本号) | 升级主控通信固件,优化弱网环境下离线充电账单重连补传逻辑 | 硬件与外观不变,不影响 CCC 证书与强检铅封;向下兼容既有运营平台协议 | 平台联调测试记录;采购方工程与运维部会签批准 | 自第 3 批执行订单起适用(起始 SN:待填) |
| 示例:ECN-02 | (填写具体机型及原防护滤网结构) | 针对矿区重卡场站批次,将进风口防尘滤网升级为快拆式加厚金属滤网组件 | 柜体外部基础安装孔距不变;新旧滤网可互换安装,不影响散热风量 | 温升复核记录与实物样品确认;项目公司工程部批准 | 仅限矿区物流园站点执行订单适用(SN 段:待填) |
六、常见问题解答(FAQ)
Q1:签了充电桩年度框架采购协议,采购方必须按预估总数量全部提货吗?
通常取决于框架协议的具体条款设计。在多数企业多站点建站实践中,框架协议中的年度预计需求量用于明确合作规模与计价档位,并不直接构成无条件保底提货义务;实际供货数量、具体型号与交货期均以采购方根据各站点电力报装和土建进度正式签发的《分批执行订单》为准。双方应在框架合同中将预估量与正式订单的法律效力写明。
Q2:多站点分批供货时,怎么防止前面站点和后面站点的充电桩配件不能通用?
核心做法是在框架技术协议中建立“关键配置基线冻结 + 工程变更审批(ECN)”机制。要求供应商锁定入围型号的基础安装孔距、内部充电模块尺寸与接口定义、主控板型号及桩云通信协议版本,并在每批发货时随附《批次序列号与软硬件版本对照台账》;未经采购方工程与运维部门书面评审确认,不得在后续批次中单方面替换关键部件。
Q3:框架采购下,各个站点分别验收还是等全年所有站点建完一起验收结算?
建议按“单站点执行订单(或单批次)”独立开展到货开箱、安装核查、带载联调及竣工移交,并按站点归集验收签认单据。由于不同站点的供电报装和土建周期可能相差数月,按单站独立验收与结算既能让已建成场站及时完成计量强检并上线运营,也能清晰界定每批设备的质保起算时间。
正在规划多站点充电桩框架集采或分批建站供货?
山西特能充新能源科技有限公司(英特丽集团全资子公司)拥有标准化产线与出厂检测体系,自主研发生产 7kW 交流充电桩与 80–480kW 一体式直流充电桩(目前 7kW 交流桩与 80–240kW、320–480kW 直流机型已取得 CCC 认证证书,其余型号仍在办理中),支持多站点分批排产供货、序列号与版本台账追溯及技术资料配套。
欢迎通过在线表单或致电 400-882-1900(邮箱:tnc@sit-intelli.com)提供您的规划站点数量、预计建设批次、设备功率范围及采购节奏,与我们的商务及工程团队探讨分批供货配合方案。
沟通批量采购需求
