核心结论:新能源重卡、城配物流车或客车订单进入批量交付阶段时,充电设施配套不能等到车辆下线发运才启动。稳妥的工程做法是以计划交车日(T-0)为基准倒排六个协同节点:车辆充电参数与排班补能窗口确认、场站供电容量与重型车位动线复核、充电桩功率与枪线配置锁定、代表车型或首台车车桩联调、设备发运安装与正式送电对齐、车队调度与驾驶员实操交接。把车辆交付团队、车队业主、电力施工方与充电桩厂家拉入同一张倒排计划表,才能防止“车已到场挂牌,场站变压器尚未送电或桩位停不进牵引车”的脱节现象。

假设某干线物流或矿山短驳车队已向主机厂或商用车经销商订购一批 400~600kWh 电动重卡及城配轻卡,合同约定了明确的分批交车日期;但车队自有场站的电力报装由地方机电包工队推进,充电桩采购由集团物资部询价,车辆交付则由车企大客户经理跟进。如果三方缺乏统一的参数与进度接口,极易出现交车当天现场无电可用、双枪充电逻辑理解偏差或重卡倒车压坏充电岛的状况。本文面向商用车企大客户销售与交付团队、经销商及车队工程负责人,梳理批量交车与场站投运的跨角色协同清单。

一、先对齐车辆输入参数:不能用“电池度数÷桩铭牌功率”直接承诺补能时间

在启动充电桩询价与配电设计前,车辆交付团队需先向车队工程方与设备厂家提供准确的《目标车型充电技术参数表》,重点核实以下四项事实,避免口头估算造成运力排班落空:

  • 电池总电量与可用 SOC 区间:2026 年主流新购电动重卡电池容量多在 400~600kWh 区间(部分长途干线车型达 800kWh),城配轻卡与中面多在 80~160kWh 区间。车队日常运营通常在 15%~90% SOC 之间循环补电,高 SOC 末端(如 85% 以上)车辆电池管理系统(BMS)会主动下调需求电流以完成电芯均衡。
  • 车端支持的充电电压上限与持续电流:不同车型的电池包额定电压平台、充电插座规格及车端 BMS 允许的持续充电电流上限存在差异。充电桩的实际输出功率由车端 BMS 实时需求电流与端电压共同决定,不能简单用“电池容量÷充电桩铭牌额定功率”当作全过程保证充电时间。关于重卡补能时间与窗口测算方法,可参考电动重卡充电时间与补电窗口测算。
  • 单枪充电与双枪同充的车端条件:部分电动重卡车身配备双直流充电插座并支持双枪同时大电流补能,而许多物流轻卡、客车或特定批次重卡仅配备单直流充电口(或虽有两个物理口但 BMS 逻辑不支持双枪并充)。在配置双枪一体式直流充电桩前,必须由车企技术部门书面确认目标车型是否支持双枪同充及其握手逻辑。
  • 车辆充电口位置与停靠姿态:需明确充电插座位于驾驶室后侧、车架左侧、车架右侧还是车尾,这直接决定充电岛布局、车位朝向以及所选充电桩的枪线外露有效长度。

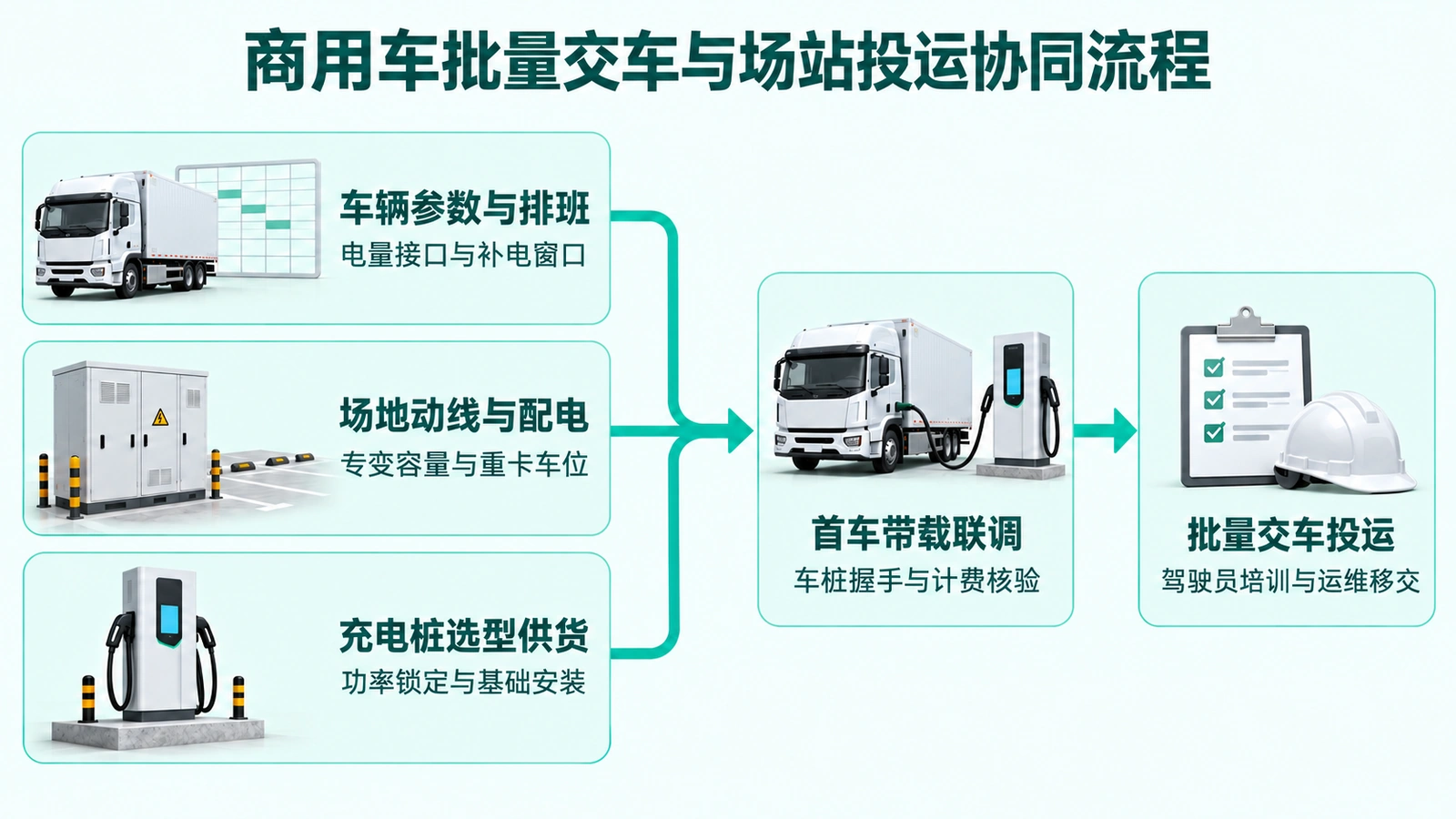

商用车批量交付中车辆技术准备、场站电力施工与充电桩设备供货三条并行工作流在联合调试验收点汇合的协同流程图
图 1:车辆准备、场地电力施工与充电桩设备供货三条并行流程在交车前汇合联调的协同关系示意

二、从交车日倒排六个协同节点:各角色在每个节点确认什么

商用车配套建站往往涉及车企(或经销商)、车队业主、电力及土建施工方(EPC)、充电设备生产厂家四方角色。由于各项目的存量配电条件不同,不宜盲目套用固定的“几天完工”承诺,而应严格按前置条件解锁下一步工序(新建场站的完整审批报装脉络可对照2026年充电站建站全流程指南):

节点 1:车队排班补能需求与车辆参数冻结

由车队运营负责人与车企交付工程师共同确认首批到场车辆台数、每日出车班次、白班间隙补电时长与夜间集中停放时长。结合车辆电池容量与日均行驶里程,折算出高峰时段需同时在线工作的充电枪数量与目标总功率。

节点 2:场站变压器容量与重型车位动线核查

由车队业主与具备相应资质的电力施工单位现场核查:既有配电变压器剩余可用容量是否满足新增直流桩并发负荷,是否需要向供电局申请新装专变或增容;同时按半挂牵引车或厢式货车的实际车长、轴距与转弯半径规划车道与充电岛,确保加装防撞柱后重卡进出顺畅且充电枪线能够无拉拽触达车辆充电口。整站选址与车位布局要点可参阅电动重卡充电站建设方案。

节点 3:充电桩功率段与配置确认

在供电容量与车型参数明确后,采购方与充电桩厂家锁定具体供货配置。针对商用车场站的高频大电量补能需求,主力车位通常选用 80–480kW 一体式直流充电桩(例如高频周转重卡车位配置 240kW、320kW、360kW、400kW 或 480kW 一体式双枪直流充电桩,轻卡与中巴车位按需配置 80kW、120kW 或 160kW 机型;场站内部小型通勤或值班车辆可配套 7kW 交流充电桩)。同时按具体采购型号核对 CCC 认证证书(特能充现售 7kW 交流桩与 80–240kW、320–480kW 直流机型已取得 CCC 认证证书,其余型号仍在办理中)并签认《设备基础安装图》。不同功率段的匹配逻辑可查看80–480kW直流充电桩选型指南及电动重卡充电桩功率配置对照。

节点 4:土建配电完工、设备到货安装与受电送电

电力施工方依据厂家提供的基础图完成电缆沟开挖、穿线管预埋与底座浇筑。充电桩运抵现场完成开箱核对与吊装接线后,必须等待供电部门或园区配电管理方完成受电验收并正式合闸送电。需要特别提醒的是:若外线报装或箱变送电进度滞后于交车日期,严禁在现场私自跨接未经核准的临时低压电源或违规飞线大功率充电;正确的预案是提前协调周边已投运合规公共重卡快充站作为过渡补能点,或按送电节点分批提车。

节点 5:首台车(或代表车型)到场车桩联调

在整批车队全面投入排班前,安排首台到场的目标车型(或同平台、同 BMS 版本的代表车辆)在已送电的充电桩上进行实车联调。重点核验:插枪锁止与绝缘检测是否顺畅、GB/T 27930 通信握手是否正常、单枪或双枪模式下的电流爬升是否符合车端 BMS 预期、主动刷卡/扫码停机及故障告警保护是否灵敏、后台车队卡或 VIN 码鉴权计费是否准确。

节点 6:车队驾驶员操作培训与运维移交

商用车场站日常使用强度高,交车投运前需对车队调度员与驾驶员开展实操交底:明确规范插拔枪动作(严禁带载强行拖拽枪线或把枪头直接摔落水泥地面)、雨雪天气枪头防尘防水帽复位要求、遇异常告警时的急停与报修流程,并将桩号序列号台账移交车队后勤管理部门。

三、商用车批量交付与场站投运倒排协同表

车企大客户经理、经销商与车队工程部可将下表作为四方周例会的进度跟踪主表:

协同节点(按先后顺序) 启动前置条件 牵头与配合角色 本节点需输出的确认资料 未按期完成时的交付调整预案
N1. 车辆与排班参数冻结 购车配置与首批交车计划初步确定 车企交付团队、车队运营部 《目标车型充电参数表》(电量、接口位置、单/双枪逻辑)、车队排班补电窗口表 参数未锁定前不冻结正式充电桩功率与枪线长度配置
N2. 场地动线与供电复核 拿到场地红线图、既有配电房或报装批复信息 车队业主、电力设计/施工方 《可用变压器容量核定单》、含转弯半径与枪线触达校核的《场站车位平面布置图》 若专变报装周期长于交车期,先行锁定存量余量建设首批过渡桩位或签约周边合规公共站
N3. 充电桩选型与排产锁定 供电容量、桩位数量与车型参数已签认 车队采购部、充电桩生产厂家 采购合同及技术附件、对应型号 CCC 认证核验文件、《设备基础施工图》 按现场具备土建交安条件的批次分期排产发货,避免设备露天长期堆放
N4. 基础施工与到货接线 混凝土基础养护达标、电缆敷设到位 机电施工方、设备厂家物流与技术 《隐蔽工程与接地测试记录》《到货开箱检验单》《断电安装接线检查表》 土建或低压电缆未就绪时,暂缓现场吊装或移入室内干燥库房保管
N5. 正式送电与代表车联调 供电验收合闸送电、首台代表车型到场 供电/配电方、设备厂家、车企技术、车队 《受电送电确认单》《首车实车带载联调与后台计费核对记录》 联调确认通过后再启动后续大批车辆集中发运入驻,严禁违规私拉临时电源
N6. 驾驶员培训与运维交接 整批充电桩联调通过、车队驾驶员到位 车队车管部、设备厂家售后支持 《场站充电操作与枪线保护须知》《桩号-SN对应台账》、日常巡检与报修联系卡 未完成实操交底的班组由场站专职安全员或调度员现场指导插拔枪操作

四、商用车队充电桩选型前必采参数核对表

向充电桩厂家提交询价或配套需求前,建议先收齐以下八项基础信息,可大幅提高选型准确度:

信息分类 需采集的具体字段 对充电桩选型与场站布局的直接影响
车辆电池与接口 车型类别、电池总电量(kWh)、充电口数量与车身位置、是否支持双枪同充 决定选用 80–480kW 直流桩的具体功率档位、车位停靠方向及枪线长度
车队规模与班次 首批交车台数、远期扩充台数、每日单车运行时段与可集中停放补电时长 决定总充电枪数量、车桩比配置以及是否需要分批建设
场地供电条件 既有变压器富余容量(kVA)或新报装专变容量、配电柜至桩位电缆路径距离 决定整站并发充电功率上限与低压供电回路设计
环境与管理方式 露天/雨棚/地下室环境、沿海高盐雾或矿区多粉尘特征、内部鉴权方式(刷卡/VIN/扫码) 决定设备防护维护重点、防尘滤网清理频次及运营后台权限配置

五、常见问题解答(FAQ)

Q1:400~600kWh 的电动重卡,是不是只要买大功率双枪直流桩就一定能双枪同时快充?

不一定,取决于车辆端与充电桩端的双向支持。双枪同时给同一辆车充电,既需要充电桩具备双枪并充控制逻辑,也需要车辆自身配备两个直流充电接口且车端电池管理系统(BMS)支持双枪并充协议。选型前应先由车辆厂家确认该具体车型批次是否开放双枪同充功能及单口允许电流上限。

Q2:批量车辆马上要到场了,但场站新增专变还没送电,能从车间配电箱直接拉临时线接大功率直流桩吗?

严禁未经供电容量核算与安全保护设计私拉临时线缆运行大功率直流快充桩。80–480kW 一体式直流充电桩满载工作电流大,临时线缆极易因载流量不足、接头过热、缺乏合规断路器整定或保护接地不良引发电气火灾与触电事故。若专变送电延误,应先在既有合规审批余量内投运少量桩位,或协调周边已投运合规公共充电站过渡补能。

Q3:特能充在商用车交车配套项目中提供哪些范围的支持?

山西特能充新能源科技有限公司作为充电桩生产制造企业,提供 7kW 交流充电桩与 80–480kW 一体式直流充电桩设备供应,并配合车企、经销商、车队业主及 EPC 施工单位提供设备选型建议、对应型号技术规格书、基础安装尺寸图、出厂检验文件以及设备安装调试与车桩联调阶段的技术支持;外线报装、土建配电施工由业主委托具备相应资质的工程单位实施。

有商用车队批量交车或重卡/物流场站充电桩配套需求?

山西特能充新能源科技有限公司自主研发生产 7kW 交流充电桩与 80–480kW 一体式直流充电桩(目前 7kW 交流桩与 80–240kW、320–480kW 直流机型已取得 CCC 认证证书,其余型号仍在办理中),支持城配物流、干线重卡、园区通勤及公交客运等商用车队补能场景。

欢迎通过在线表单或致电 400-882-1900(邮箱:tnc@sit-intelli.com)提交您的目标车型参数、车辆数量、计划交车时间以及场站供电条件摘要,沟通配套设备选型与供货衔接方案。

沟通商用车配套需求
