核心结论:2026 年投资建设一座对外营业的公共或专用电动汽车充电站,工程落地按先后顺序分为八个刚性节点:场地红线与电源点初筛、发改部门企业投资项目备案、供电企业电力报装与方案答复、施工图设计与合规充电桩采购、土建配电与管线施工、设备安装接线与车桩联调、竣工供电验收与贸易结算计量强制检定(首检)、省市监管平台接入与正式投运。对于新建站点,2026 年有两个硬性合规门槛需要在采购与投运前前置核实:一是依据国家市场监管总局 2024 年第 50 号公告,自 2026 年 8 月 1 日起列入目录的电动汽车供电设备须获得 CCC(中国强制性产品认证)证书并标注认证标志方可出厂销售;二是直接用于对外贸易结算的充电桩,投运前须按 JJG 1148-2022 或 JJG 1149-2022 向当地授权法定计量检定机构申请首次强制检定。

很多初次建站的企业业主或车队负责人在拿到场地租约后,往往先去比对充电桩单价,忽略了高压 T 接点距离、箱式变电站落地位置以及贸易结算首检周期,导致设备到货后现场迟迟无法送电或无法上线收费。本文面向充电站投资方、园区与物流车队业主及工程总包团队,按 2026 年现行工程标准与监管要求,将充电站从立项到投运的八个阶段拆解为可直接对照执行的工程清单。

一、阶段一至阶段三:立项前场地筛查、发改备案与电力报装

建站前期的核心任务是确认“场地合法可用”与“外线电源接得进来”。外线 10kV 电缆敷设路径与变压器增容条件直接决定整站投资预算和建设周期,必须在签署正式设备采购合同前锁定。

1. 场地初筛与供电条件联合踏勘

现场踏勘建议由投资方、电力施工单位及设备技术人员共同参与。重点核查四项基础条件:一是核对土地不动产权证或规划许可证,确认场地不属于近期拆迁红线、生态保护区或消防通道占用区域,租赁场地的剩余合规租期通常需覆盖设备折旧与运营回收期;二是勘查距离场站较近的 10kV 公共电网环网柜、柱上开关或园区既有配电房,估算高压外线路径长度及破路、顶管施工难度;三是结合目标车群(社会乘用车、网约车或 400~600kWh 电动重卡/商用车)核定车位尺寸、转弯半径与排水坡度;四是若在既有建筑地下室或贴邻建筑建设,需对照《电动汽车充电站设计标准》(GB/T 50966-2024)及当地消防技术规程核查防火分隔与消防设施条件。关于不同场景下的功率测算与车位规划,可延伸参考充电站选址与充电桩选型指南。

2. 营业执照经营范围与发改部门项目备案

经营性充电站需以企业法人主体运营。在市场监管部门办理或变更营业执照时,经营范围应包含“集中式快速充电站”“电动汽车充电基础设施运营”或“机动车充电销售”等合规表述。随后通过所在地省级政务服务网或“全国投资项目在线审批监管平台”提交企业投资项目备案。备案表通常需明确建设地点、占地面积、拟建箱变容量、直流充电桩与交流充电桩台数、总装机功率、总投资额及计划开竣工时间。取得《企业投资项目备案证明》(或赋码回执)是后续向供电局申请新装增容的前置条件。

3. 供电企业电力报装与供电方案答复

凭项目备案证明、营业执照、法人身份证明、场地产权证明及租赁协议、场站总平面布置草图,通过“网上国网”或“南网在线”等渠道提交高压(10kV)或低压大工业/工商业用电报装申请。供电局完成现场勘查后,会出具正式的《供电方案答复单》,明确电源接入点(T 接点)、产权分界点、计量方式(高供高计或高供低计)、核准报装容量及受电工程设计审图要求。只有拿到《供电方案答复单》,整站的可装机总功率才算正式锁定。

二、阶段四:施工图设计与 2026 合规充电设备采购

供电方案批复后,工程进入受电工程施工图设计、场站总图设计与设备招标采购阶段。2026 年采购充电桩时,除了核对单枪/双枪功率、输入输出电压范围和防护等级,还必须核验国家强制性准入文件。

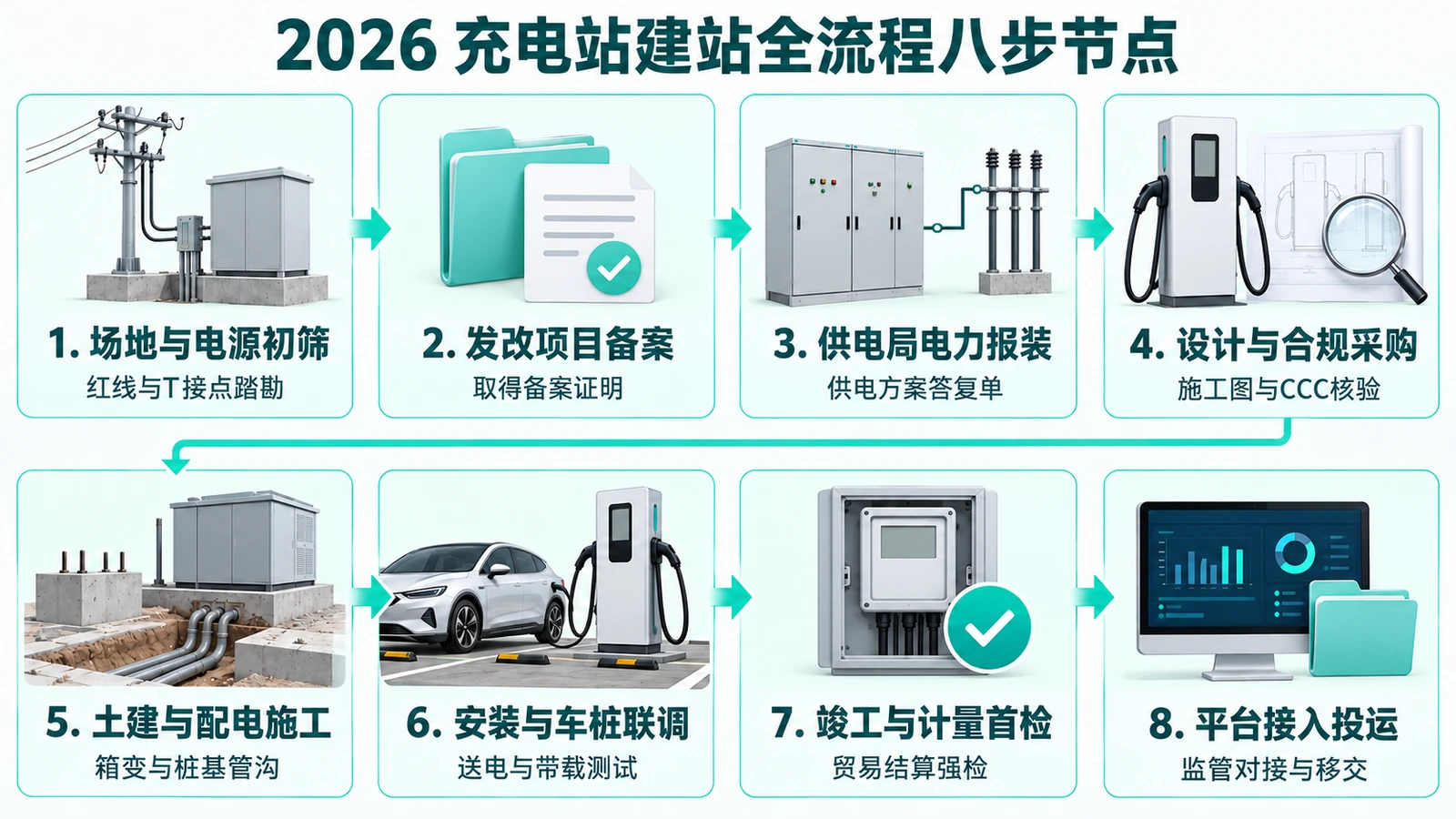

2026年经营性充电站从立项备案、高压报装到强检投运的八步关键工程节点与交付物流程图
图 1:2026 年经营性充电站从立项备案、高压报装到强检投运的八步关键工程节点与前置交接物示意

1. 依据 GB/T 50966-2024 开展场站电气与总图设计

住房城乡建设部与国家市场监管总局联合发布的《电动汽车充电站设计标准》(GB/T 50966-2024)已于 2025 年 5 月 1 日起实施,替代原 GB 50966-2014。施工图设计需明确箱式变电站选址、低压配电柜各回路断路器整定值、低压电力电缆截面与载流量裕度、充电桩独立接地网或联合接地电阻要求、车挡与防撞柱尺寸,以及视频安防监控与消防器材布置。

2. 充电设备选型与 CCC 强制性认证核验

根据场站定位,快充运营区与商用车补能区通常配置 80–480kW 一体式直流充电桩(双枪均充或动态功率分配需按具体型号技术规格书核定),园区长时停放车位或值班通勤车位可搭配 7kW 交流充电桩。在设备准入方面,根据国家市场监管总局 2024 年第 50 号公告,电动汽车供电设备自 2025 年 3 月 1 日起开始受理 CCC 认证委托,自 2026 年 8 月 1 日起,未获得 CCC 认证证书和标注认证标志的列入目录电动汽车供电设备,不得出厂、销售、进口或者在其他经营活动中使用。采购方在询价与合同签订阶段,应按拟采购的具体型号逐一核对 CCC 证书编号、适用标准(GB 39752-2024、GB 44263-2024)及证书状态。以山西特能充新能源科技有限公司现售产品线为例,目前 7kW 交流桩与 80–240kW、320–480kW 直流机型已取得 CCC 认证证书,其余型号仍在办理中;项目选型时应以实际报价型号对应的有效证书文件为准。关于 CCC 认证核验细则,可查阅充电桩3C认证与2026新国标合规指南;关于设备供货范围与施工接口划分,可参考充电桩采购技术要求与EPC供货边界清单。

三、阶段五至阶段八:土建配电施工、联调、计量强检与上线投运

施工图通过审查且设备排产确认后,现场工程与设备出厂发运进入并行推进期。将土建隐蔽工程、供电验收、计量首检和平台联调衔接顺畅,能够显著缩短场站建成后的空置等待时间。

1. 阶段五:受电配电工程与充电岛土建基础施工

现场施工包含外线电缆敷设、箱式变电站基础浇筑与吊装、低压电缆沟或穿线管预埋、充电桩混凝土底座浇筑、雨棚钢结构安装以及车位标线与防撞柱施工。设备厂家需在基础开挖前向施工方提供对应型号的《设备基础安装图》,明确底座长宽高尺寸、地脚螺栓孔距、下进线开孔位置及预留电缆长度,避免混凝土凝固后出现进线孔错位。

2. 阶段六:设备就位接线、供电局受电验收与车桩/桩云联调

充电桩运抵现场后,先完成开箱外观检查、铭牌序列号登记与随箱合格证核对,随后吊装就位并紧固地脚螺栓。电气人员在断电状态下完成交流输入线缆、PE 保护接地线及通信线端接,复核相序与绝缘电阻。受电工程经供电局竣工检验合格、装表接电并正式送电后,开展充电桩上电自检、双枪实车带载充电测试(验证 GB/T 27930 通信握手、启动、充电机输出电流与急停保护)以及运营管理平台计费策略下发、启停控制和订单上传联调。

3. 阶段七:竣工验收与贸易结算计量强制检定(首检)

除内部自用且不对外收费的场站外,凡直接用于贸易结算的电动汽车充电桩均被列入《实施强制管理的计量器具目录》。建设单位或运营方需在充电桩正式对外收费投运前,通过当地政务服务网或业务管理平台向授权法定计量检定机构提交首次强制检定(首检)申请,由检定人员依据《电动汽车交流充电桩检定规程》(JJG 1148-2022)或《电动汽车非车载充电机检定规程》(JJG 1149-2022)现场完成工作误差、时钟示值误差等项目检定,加施检定合格印证或张贴强检合格标志。首检报检资料与办理路径可详见充电桩强制检定申请与首检流程指南。

4. 阶段八:省/市充电设施监管平台接入与正式投运

在申领地方充电基础设施建设运营补贴或办理经营备案的地方省市,场站需按当地能源或住建主管部门要求,将站端静态信息(经纬度、桩群编码、功率、认证与检定状态)及动态运行数据接入省/市级充电设施监管平台,同时同步上线主流充电聚合导航入口,并将竣工图纸、设备说明书、质保与巡检规程移交场站运维团队。

四、2026 年充电站建站全流程八步节点与交付物总表

下表汇总了充电站从前期立项到正式投运八个阶段的主责部门、前置输入资料与阶段交付物,项目经理可直接用于编制建站甘特图:

建站阶段 核心办理事项 对接机构/参与方 前置输入条件 阶段关键交付物
1. 场地与电源初筛 红线核查、10kV 电源点与车位动线踏勘 场地方、投资方、电力施工方 场地位置、拟服务车型、初步车位数 《现场踏勘评估记录》、场地租赁或合作意向书
2. 发改项目备案 营业执照增项、企业投资项目在线备案 市场监管部门、属地发改局/行政审批局 营业执照、场地证明、装机规模与投资估算 《企业投资项目备案证明》(含项目赋码)
3. 电力报装批复 高压/低压用电新装或增容申请、现场勘查 属地供电公司(国网/南网等) 项目备案证、产权/租约、场站平面布置图 《供电方案答复单》、核准容量与计量点方案
4. 设计与设备采购 受电与场站施工图设计、充电桩招标选型 电力设计院、充电桩生产厂家 供电答复单、GB/T 50966-2024、CCC 核验要求 审定施工蓝图、设备采购合同、设备基础安装图
5. 土建与配电施工 外线敷设、箱变安装、管沟预埋、桩基浇筑 电力工程总包/机电施工单位、监理 施工图、厂家基础开孔图、施工安全许可 隐蔽工程记录、接地电阻测试记录、混凝土基础
6. 设备安装与联调 充电桩吊装接线、供电验收送电、车桩/桩云联调 施工方、供电公司、设备厂家、平台方 到货开箱记录、出厂检验报告、正式送电 受电工程送电确认、单机调试与实车带载联调记录
7. 竣工与计量首检 工程竣工验收、贸易结算电表首次强制检定 法定计量检定机构、业主工程部 整站调试合格、设备铭牌与计量器具台账 《竣工验收报告》、计量强检合格证书/合格贴
8. 监管接入与投运 省市监管平台对接、聚合地图上线、运维移交 省/市充换电监管平台、场站运维团队 备案证、竣工报告、CCC 与强检合格文件 平台上线确认单、整站运维台账与应急预案

五、2026 年建站设备采购与现场施工衔接核查表

为防范“土建做好后装不上桩”或“装好桩后过不了验收”,建议在设备排产发运前逐项核对以下五项接口条件:

核查维度 采购与工程必核细项 常见脱节风险 建站阶段前置控制措施
准入与 CCC 认证 具体型号 CCC 证书编号、发证状态、铭牌一致性 仅看厂家宣传册,未按实际供货型号逐一核对证书范围 合同技术附件列明具体型号与 CCC 证书编号,到货开箱核对铭牌
基础与进线开孔 混凝土底座尺寸、地脚螺栓间距、下进线管口坐标 凭经验浇筑通用底座,导致柜体进线孔与预埋管错位 以设备厂家签认的对应型号《基础施工图》作为土建放线依据
低压断路器与电缆 单桩额定输入电流、上级塑壳断路器规格、电缆终端铜鼻子 电缆外径过大或铜鼻子孔径与桩内接线铜排螺栓不匹配 施工图设计阶段向厂家索取输入铜排尺寸与螺栓孔径参数
计量强检预留 桩内直流电能表、分流器铅封位置、铭牌出厂编号清晰度 未提前整理设备序列号与电表编号,延误首检网上报检 发货随附设备序列号清单,安装就位后同步建立强检台账
平台通信与信号 4G 物联网卡信号强度或以太网交换机端口、平台接入协议 地下车库或偏远场站无移动网络信号,导致桩端离线无法计费 联调前实测车位处信号强度,弱信号区提前敷设网线或室分系统

六、常见问题解答(FAQ)

Q1:2026 年建充电站,先买充电桩还是先办发改备案和电力报装?

应先完成发改部门企业投资项目备案与供电企业电力报装,待取得《供电方案答复单》确认可批复的变压器容量后,再锁死充电桩的正式采购型号与台数。在报装批复前,可先与充电桩厂家进行初步方案沟通与预算询价,获取设备基础尺寸与负荷计算参考,但正式排产下单应以核准供电容量为准。

Q2:2026 年 8 月 1 日后采购充电桩,CCC 认证怎么核对才稳妥?

根据国家市场监管总局 2024 年第 50 号公告,自 2026 年 8 月 1 日起,列入目录的电动汽车供电设备须取得 CCC 认证证书并标注 CCC 标志方可出厂、销售或在其他经营活动中使用。核对时应要求供应商提供与拟采购具体型号完全一致的 CCC 认证证书,并在全国认证认可信息公共服务平台核查证书状态是否有效,到货时复核机身铭牌型号、额定参数与证书描述一致。

Q3:充电站通电并且实车能扫码充电了,是不是就可以直接对外营业收费?

还需要完成贸易结算计量强制检定(首检)。直接用于对外贸易结算的交流充电桩和非车载充电机(直流快充桩)属于国家强制检定计量器具,运营方需在正式对外收费前向当地授权法定计量检定机构申请首次强制检定,检定合格并取得合格印证或标识后方可投入贸易结算使用。

正在筹备 2026 年新建充电站或扩建项目?

山西特能充新能源科技有限公司(英特丽集团全资子公司)自主研发生产 7kW 交流充电桩与 80–480kW 一体式直流充电桩。其中 7kW 交流桩与 80–240kW、320–480kW 直流机型已取得 CCC 认证证书,其余型号仍在办理中。

欢迎通过在线表单或致电 400-882-1900(邮箱:tnc@sit-intelli.com)提交您的项目所处阶段、场地与拟报装容量、目标服务车型、计划设备型号与台数,获取配套设备技术规格书、基础安装图与报价支持。

沟通建站设备选型方案
