2026 年下半年,两道合规大限正在洗牌整个充电圈:8 月 1 日起充电桩纳入 3C 强制认证,没有 CCC 证书的设备不得出厂、销售、进口、使用;11 月 1 日起能效强制性国标 GB 46519-2025 实施,把设备按充电效率分成三级。 对准备投桩、建站的老板来说,这不是「厂家的事」——买错设备,站可能验收、并网都过不了,补贴也报不上。 这篇把两道红线讲成一份投资人的采购避坑清单:先说清两个大限是什么、卡在哪,再给一份验厂选合规设备的 8 条自查,最后讲政策红利怎么拿、为什么洗牌期反而是入局窗口。
一、2026 下半年,两道大限正在洗牌整个充电圈

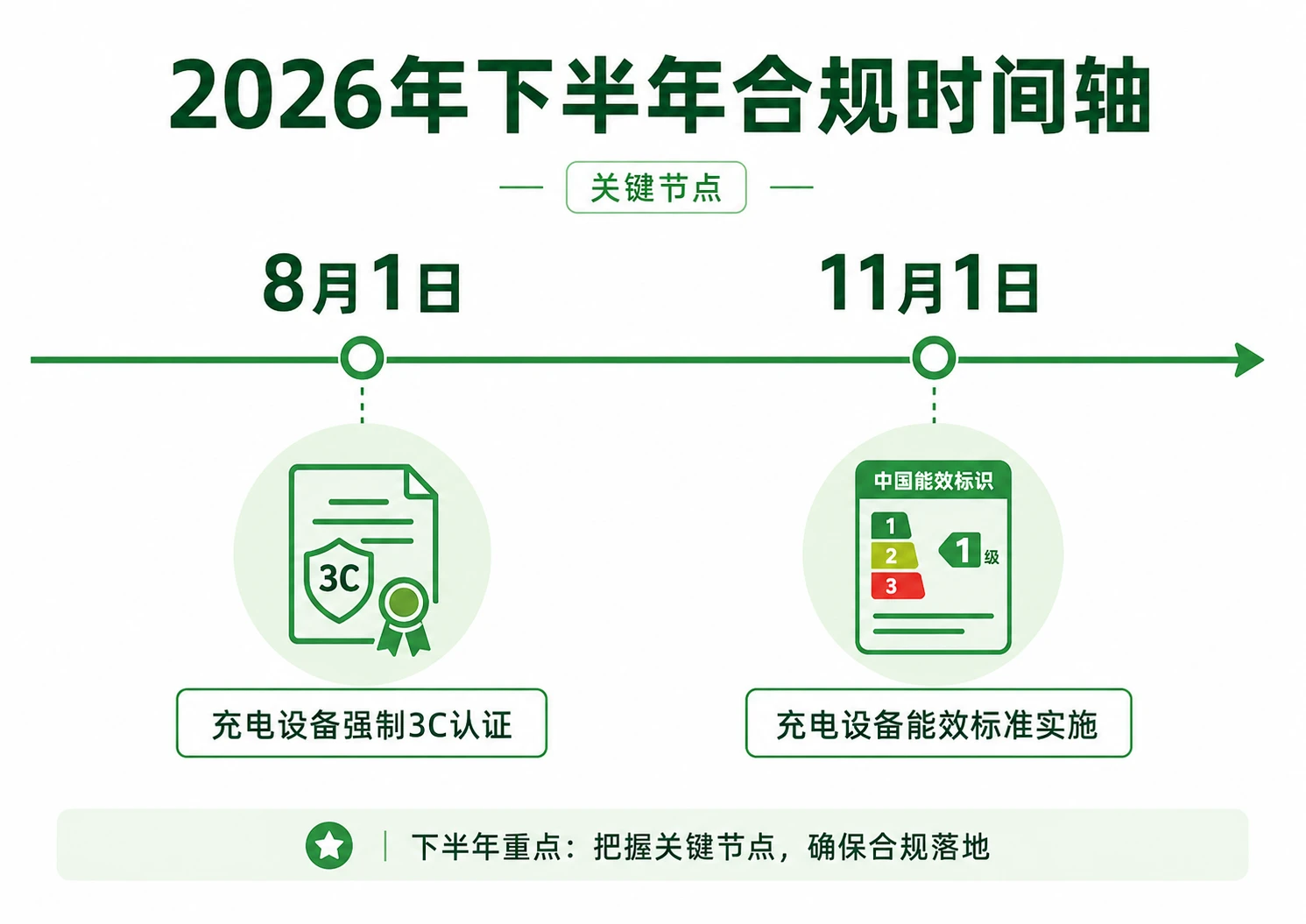

过去买充电桩,比的是谁便宜;2026 年下半年开始,先得比谁「合规」。两个硬时间点,投资人必须记牢:
| 时间 | 政策 | 对建站投资人意味着什么 |
|---|---|---|
| 2026-08-01 | 充电桩 3C 强制认证(CCC)正式执行 | 没证的桩不得出厂 / 销售 / 进口 / 使用,杂牌桩被清场 |
| 2026-11-01 | 能效强制性国标 GB 46519-2025 实施 | 设备贴能效等级,低能效长期多耗电、吃掉利润 |
这两道门槛叠加价格战,正在把「贴牌小厂、低价杂牌」挤出场——对散户是坏消息,对手里有资源、想正经做长线的老板反而是好消息:赛道在被清理,剩下的都是规规矩矩做设备、做售后的正规军。下面把两道大限逐个讲透。

二、3C 强制认证:8 月 1 日后,没证的桩不能出厂销售
3C 就是「中国强制性产品认证」(CCC)。电动汽车供电设备(充电桩)被纳入目录后,认证机构从 2025 年 3 月 1 日起受理申请,2026 年 8 月 1 日起正式执行——没有 CCC 证书和标志的设备,不得出厂、销售、进口或用于经营活动。
1. 认证依据和查什么
认证基于强制性国标 GB 39752-2024、GB 44263-2024,对 20 多项关键指标做严格检测,从防触电、绝缘、过载、短路、阻燃,一直到 EMC 电磁兼容,监管覆盖设计到生产的全过程。适用范围包括:向车载充电机供交流电、额定输出 ≤AC 1000V 的设备,以及向动力电池供直流电、额定输出 ≤DC 1500V 的设备——交流桩、直流桩基本都在里面。
2. 谁发证
由国家认证认可监督管理委员会(CNCA)指定的几家认证机构承担,中国质量认证中心(CQC)是其中之一。采购时,认准指定机构出具的 CCC 证书。
3. 对投资人的直接影响
说白了一句话:8 月 1 日后,你买的桩必须是有证的型号。买了没证的便宜货,轻则站验收、并网卡壳,重则设备根本不让用、补贴报不上,前期投入全部悬空。特能充首批 240kW、480kW 机型已通过 3C 认证,其余型号正在认证流程中——采购前,建议直接要求厂家出示你要买的那个具体型号的 CCC 证书,别听「整个系列都在做」。
三、能效强标 GB 46519-2025:一级 ≥96.5%,直接关系你的电费
如果说 3C 管的是「安不安全」,能效强标管的就是「费不费电」。GB 46519-2025《电动汽车供电设备 能效限定值及能效等级》是国内首个充电桩强制性能效国标,2025 年 10 月发布,2026 年 11 月 1 日实施。
| 能效等级 | 充电效率 | 对运营成本的意义 |
|---|---|---|
| 一级 | ≥96.5% | 最省电,长期电费成本最低 |
| 二级 | ≥95.5% | 中等 |
| 三级 | ≥94.5% | 达标底线,长期多耗电 |
适用于整体式直流、分体式直流、交流供电设备。标准还留了缓冲:2026 年 11 月 1 日前生产的产品,可延后到 2027 年 11 月 1 日再执行。
为什么投资人要在意这半个百分点?因为电费是充电站运营最大的成本。一级和三级差 2 个百分点,看着不多,但站一开就是 7×24 小时、常年跑大电量,日积月累的电损差,全是从利润里出。特能充 400 / 480kW 机型峰值效率 ≥96.5%,是对标一级能效方向设计的高效机型;采购时建议同时看设备的能效等级标识,别只看功率和价格。

四、买错设备的三重风险:省的是设备钱,埋的是大雷
总有人想着「先买便宜的、能用就行」。在 2026 年的合规环境下,这么想很危险。买了不合规设备,三重雷等着:
1. 验收、并网、经营全卡住
没有 CCC 证书的设备,8 月 1 日后不得用于经营活动。站建好了通不过验收、供电公司不给并网、平台不给接入,几十上百万的投入直接晒太阳。
2. 补贴报不上
各地的建设 / 运营补贴,普遍要求设备合规、纳入监管平台。设备没证、能效不达标,补贴申报这一关基本过不去——本该到手的红利拿不到。
3. 售后没保障、责任落自己头上
杂牌小厂随时可能消失,桩坏了没人修、配件断供,停一天亏一天。更麻烦的是充电桩涉及用电安全,一旦出事,责任和赔付很可能落到运营者头上。选有 3C、有产品责任险、有正规售后体系的厂家,是给自己上保险。
省下的设备差价,往往还不够填后面任何一个坑。合规不是成本,是把风险挡在开工之前。

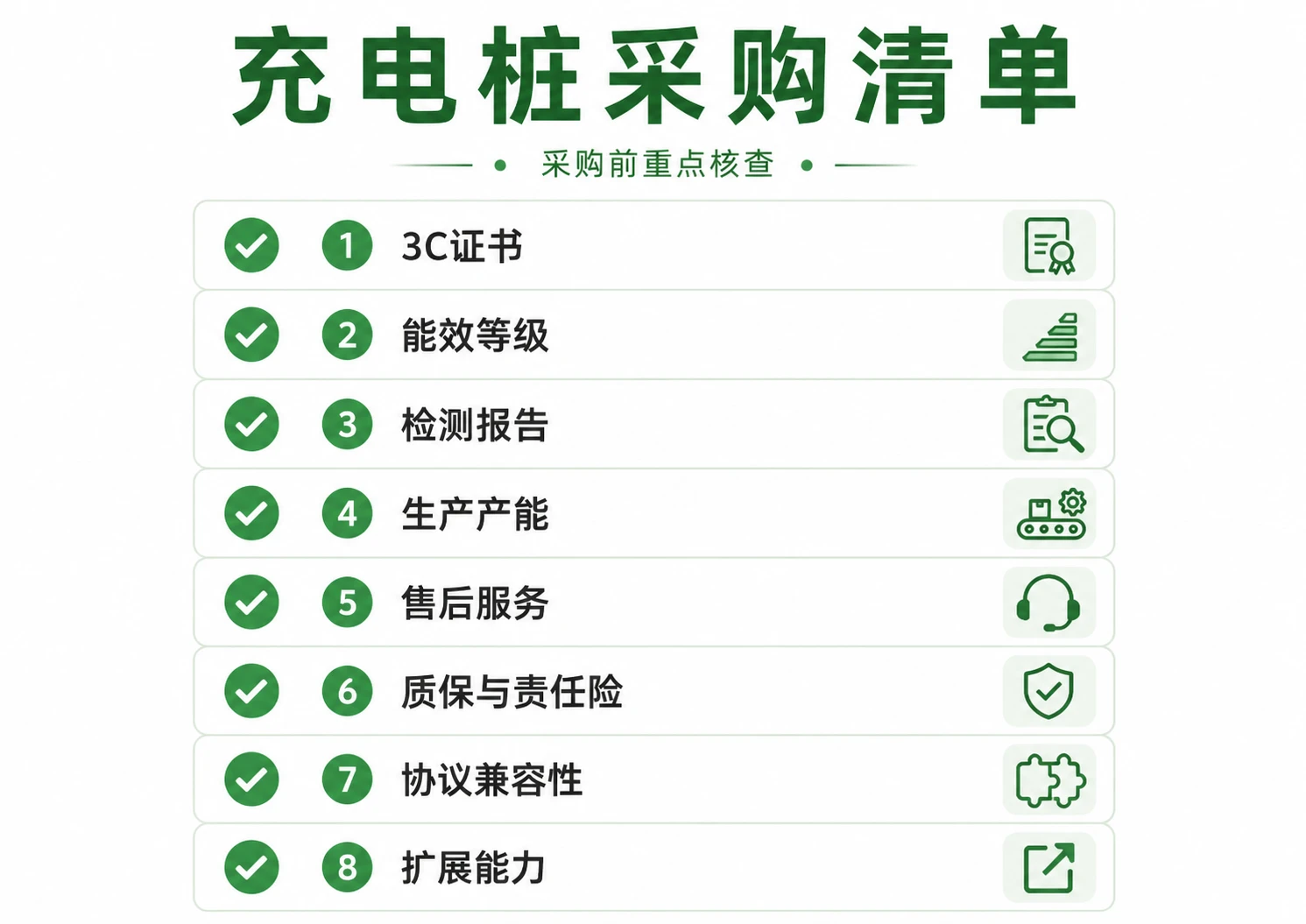

五、投资人采购避坑清单:验厂选合规设备看这 8 条
把合规要求翻译成采购时能直接对照的 8 条,签合同前逐条打勾:
| 要看什么 | 怎么核 |
|---|---|
| ① 3C 证书 | 要你买的那个具体型号的 CCC 证书,不是「系列在做」 |
| ② 能效等级 | 看能效等级标识,优先一级(≥96.5%) |
| ③ 检测报告 | 安规、EMC 等第三方检测报告能不能出示 |
| ④ 产能与一致性 | 有没有自有生产线、批量交付一致性、老化 / 安规测试 |
| ⑤ 售后响应 | 响应 / 到场时效怎么承诺、有没有全生命周期售后平台 |
| ⑥ 质保与责任险 | 整机质保几年、有没有充电桩产品责任险 |
| ⑦ 协议兼容 | 兼容 GB/T 27930,能否接入主流运营平台 |
| ⑧ 可扩展与案例 | 能否加模块扩容、有没有同类落地站点 |
拿这 8 条去对特能充:首批 240 / 480kW 机型已过 3C、其余在认证流程中;400 / 480kW 峰值效率 ≥96.5% 对标一级能效;晋城自有交直流桩与充电堆生产线、配车辆模拟 / 老化 / 安规 / 强制计量检定测试区,规划年产 3 万台以上;24 小时热线 400-882-1900、1 小时响应 4 小时措施、整机 3 年质保 + 有偿延保、投保充电桩产品责任险;兼容 GB/T 27930、对接主流运营平台;分体式充电堆可加模块扩容,在重卡、公交、光储充场景有落地站点。把清单发给任何一家想合作的厂家,让它逐条回答,靠不靠谱当场见分晓。

六、洗牌不是坏事:政策红利怎么拿、为什么现在是窗口
讲了这么多红线,也得讲讲红利。国家和地方并不是只设门槛,同时也在真金白银地推:
1. 大功率补能是国家明确方向
国务院办公厅 2025 年 7 月印发《关于促进大功率充电设施科学规划建设的通知》,鼓励研究大功率充电设施建设运营补贴激励机制,支持通过地方政府专项债券等,支持符合条件的大功率充电设施项目建设。方向对了,政策的风就在背后吹。
2. 各地补贴仍在,但要趁早
地方补贴普遍分建设和运营两类:建设补贴部分地区直流桩按 300 元/千瓦左右、最高不超过设备购置价的 60%;运营补贴按充电量给,常见 0.1 元/千瓦时、单桩每年有小时数上限。要注意的是,像上海这类地区的度电补贴已在逐步退坡——补贴是「早鸟」政策,越往后越薄,符合条件就趁早申报。具体标准以你所在地最新政策文件为准。
3. 洗掉杂牌,正规军的机会来了
把前面的账合起来看:价格战逼退跟风散户、3C 和能效双标淘汰杂牌小厂——赛道正在被清理。对手里有低成本场地、有车流车队资源、又愿意用合规设备正经做长线的老板,这恰恰是「别人退场、你入场」的错峰窗口。前提是:账算清(见《充电站投资回本周期怎么算》)、址选对、桩选合规(见《充电站选址与充电桩选型指南》)。三件事做对,洗牌年反而是最好的入局年。
合规设备 + 靠谱方案,才是建站不踩坑的底盘
要选型号的 3C 证书、能效等级、检测报告,或想让我们按你的场地出一版合规的选型与配电方案,随时联系特能充;集采与共建模式均可谈。
全国统一售后热线:400-882-1900 | 官网:www.tncxny.com | 山西特能充新能源科技有限公司
附录:合规常见名词速查
- 3C / CCC 认证:中国强制性产品认证,充电桩自 2026-08-01 起无证不得出厂、销售、进口、使用。
- GB 39752-2024 / GB 44263-2024:充电桩 3C 认证依据的强制性国标,覆盖电气安全、EMC 等 20 多项检测。
- GB 46519-2025:国内首个充电桩强制性能效国标,2026-11-01 实施,分一/二/三级能效。
- 能效等级:按充电效率分级,一级 ≥96.5%、二级 ≥95.5%、三级 ≥94.5%,等级越高越省电。
- CNCA / CQC:CNCA 是国家认证认可监督管理委员会,CQC(中国质量认证中心)是其指定的 3C 认证机构之一。
- 专项债:地方政府专项债券,可用于支持符合条件的大功率充电设施等基础设施项目建设。
