朔州、大同、忻州这一片,煤炭短倒车队正在成批换电动重卡。手里有一块地的老板,现在最想知道三件事:我这个位置能不能建、要建多大、电从哪来。 这篇不讲全国大势,只按晋北的实际情况讲:车流藏在哪五类场景里,怎么按车队作业节奏倒推功率和变压器容量,冬季低温和煤尘这两个本地变量要怎么处理,以及从签场地到通电大概要走多久。
一、为什么是现在:政策、车、钱三件事同时到位
2026 年 7 月 21 日,交通运输部在新闻发布会上明确了下一步的建设口径:建设 3000 个以上电动重卡充换电站,聚焦国家高速公路、普通国省道货运繁忙路段,以及货运枢纽、港口、矿区、厂区、园区等重要节点;同时围绕国家高速公路网关键路段建设零碳公路运输通道 3 万公里。同一场发布会还提到,2026 年继续安排 220 亿元超长期特别国债支持老旧营运货车报废更新,重点支持更新为新能源重卡。
"矿区、厂区、园区"这六个字,基本就是晋北的地理写照。再看车:2026 年上半年国内新能源重卡累计销量约 12.62 万辆,同比增长约 85%;新能源重卡渗透率已从 2021 年的不足 1% 升到近三成。车在快速变多,而能给这些车补能的场站,密度还远远跟不上。
再往前追一年,国家发展改革委等四部门 2025 年 7 月印发《关于促进大功率充电设施科学规划建设的通知》,提出到 2027 年底力争全国大功率充电设施超过 10 万台,并明确优先布局公交、物流、重卡等专用充电设施。政策把顺序说得很清楚:重卡这类专用场景排在前面。
一句话总结这一节:车在换、钱在补、政策点名矿区厂区园区,晋北手里有场地的人正好站在路口上。
数据来源:中新网 2026 年 7 月 21 日报道、经济参考报关于新能源重卡上半年销量的报道、国家能源局关于大功率充电设施的公开信息。具体补贴与项目要求以当地主管部门当期文件为准。

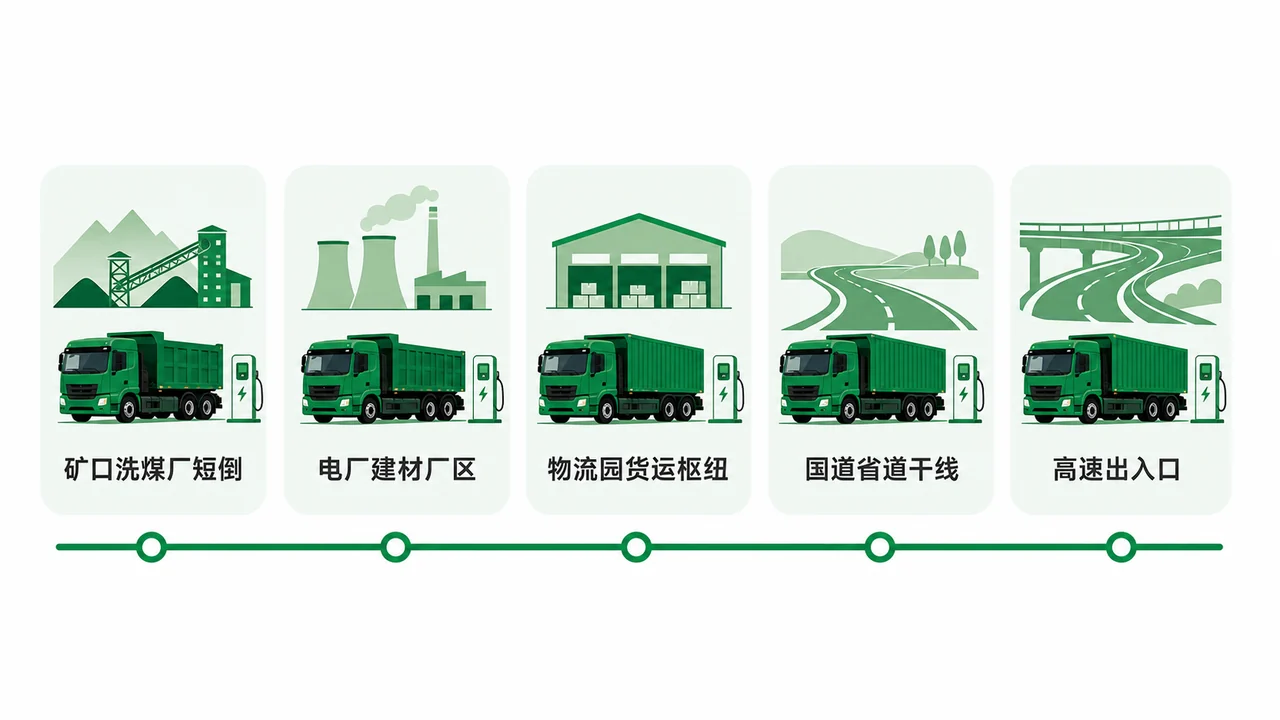

二、晋北的车流藏在哪:五类场景对号入座
外地的经验搬到朔州经常不灵,原因很简单:这里的重卡车流结构和沿海物流带不一样。晋北的主力是短倒,不是干线。矿口到洗煤厂、洗煤厂到电厂、场地到铁路专用线,单程几十公里,一天跑好几趟,晚上固定回场——这恰恰是电动重卡最容易跑通的作业模式:里程可控、回场固定、补能时间能排。
先看看本地已经在发生的事:远程新能源商用车与朔州经济开发区签署战略合作,首批 30 台新能源重卡交付平鲁区一家物流公司投入运营;朔州三一新能源商用车项目总投资 10 亿元,规划分三期建设,全部达产后年产能 2 万台,项目本身就配套"光储充换"专用充电站。(以上为公开报道的本地产业背景,不代表特能充的客户或合作方。)
| 场景 | 车流特征 | 补能方式 | 场地要点 |
|---|---|---|---|
| 矿口 / 洗煤厂短倒 | 固定线路、日跑多趟、夜间回场 | 白天间隙快充 + 夜间谷电补满 | 车辆归属集中、场地多为自有、电容相对好解决 |
| 电厂 / 建材陶瓷厂区 | 进出频次高、排队等卸 | 利用等卸时间补电 | 要和厂区安全管理、动线协调 |
| 物流园 / 货运枢纽 | 多车队混跑、车型杂 | 大功率快充为主,兼容多品牌 | 协议兼容性、车位周转率是关键 |
| 国道省道干线节点 | 过境车为主、随机性强 | 大功率快充 + 液冷超充 | 进出方便、转弯半径够、有停车空间 |
| 高速出入口周边 | 长途车补能、时间敏感 | 高功率优先,讲究充电速度 | 土地性质与审批要提前确认 |
怎么判断自家场地属于哪一类
方法很土但有效:连着三天,站在场地门口数车。数重卡的通行量、停留时长、车牌归属是不是集中在几家公司。如果九成车属于两三家车队、每天固定时间回场——这是短倒型场站,按车队需求配桩就行;如果车牌很杂、停留时间短——这是过境型,得靠充电速度和位置吃饭。这两类站的投资逻辑完全不同,别按一个模板建。
三、建多大:从车队作业节奏倒推功率和容量
很多人问"建几个桩合适",其实该先问三个数:服务多少台车、每台每天跑多少公里、什么时段回场。这三个数一填,功率和容量基本就出来了。
一个粗算口径供参考(实际以车型电耗和运营方案为准):电动重卡的百公里电耗通常按 1.3—2.0 kWh/km 量级估算,短倒工况重载爬坡多,取值要往上走。一台车日跑 200 公里,日补电量大约在 300 kWh 上下。
| 车队规模 | 日补电量(示意) | 建议配置方向 | 供电容量参考 |
|---|---|---|---|
| 10 台以内 | 约 2000—3000 kWh | 2—4 台大功率直流桩,夜间错峰为主 | 630—1000 kVA 量级 |
| 20—30 台 | 约 6000—9000 kWh | 分体式充电堆 + 多终端,功率池共享 | 1600—2500 kVA 量级 |
| 50 台以上 | 1.5 万 kWh 以上 | 充电堆分区 + 液冷超充位,考虑配储 | 按分期建设规划,预留扩容 |
| 过境为主 | 按峰值时段测算 | 高功率优先,单枪能力要够 | 按同时充电台数取上限 |
上表为规划阶段的示意口径,用来判断量级;正式设计要按车型电耗、班次安排、同时率和当地供电条件重新核算。
短倒场站为什么优先考虑充电堆
短倒车队的特点是回场时间集中——晚上七八点一窝蜂回来,白天场地空着。如果按一桩一车配一体机,高峰不够用、平时又闲置。分体式充电堆把功率模块集中在主机柜里形成功率池,按需分配到各个终端:几台车同时充就分开跑,一台车单独充就把功率给它。这种"功率共享"的结构,对回场集中的车队更划算,也更容易分期扩容。
具体设备口径可以参考特能充产品线:直流一体桩覆盖 400/480kW 重卡桩,分体式充电堆功率范围 240—2400kW,可配液冷超充终端;峰值效率按 ≥96.5% 设计。选型细节见《电动重卡充电桩怎么选:一体桩、分体充电堆与液冷超充选型对比》,充电时间怎么算见《电动重卡充电要多久》。

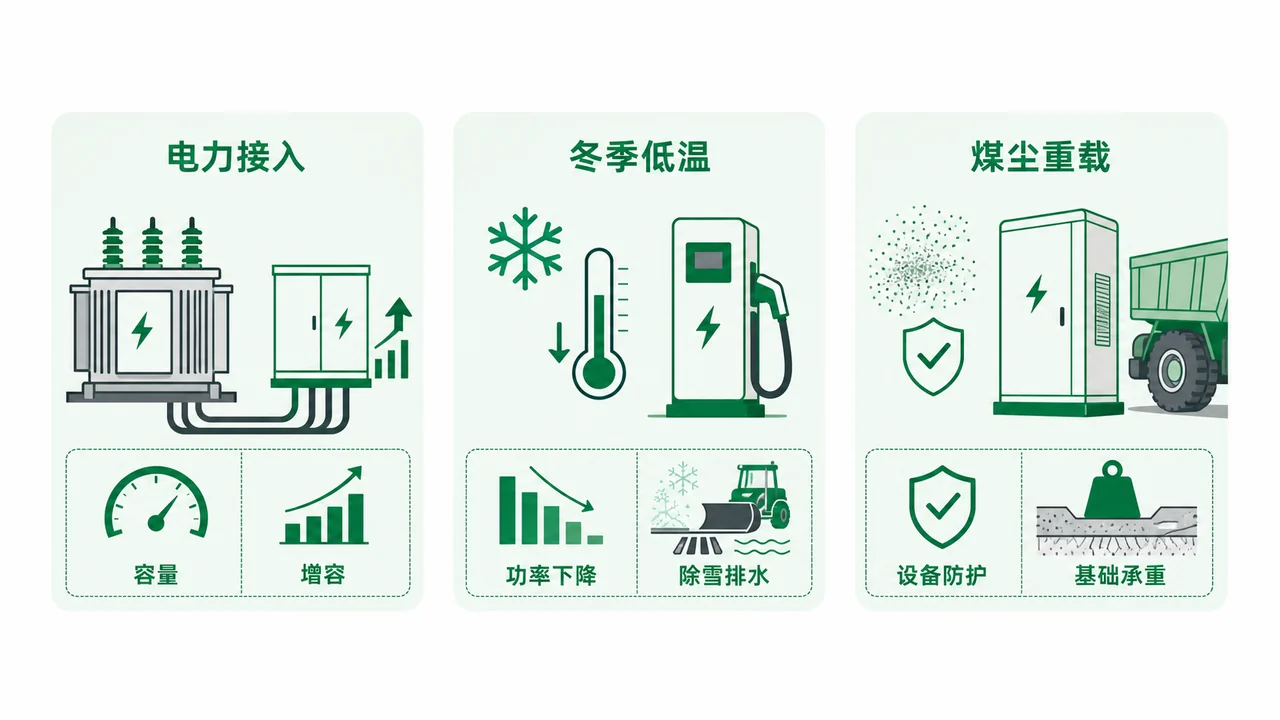

四、晋北建站绕不开的三个本地变量
4.1 电从哪来:先查电,再谈桩
这是本地场站最容易卡住的一步。矿区、洗煤厂、工业园区常见三种情况:场地自带大工业表且有富余容量(顺利)、有表但容量不够需要增容(要排期和交钱)、周边没有合适电源需要新建专线(周期长、成本高)。
建议在签场地之前就做两件事:一是拿着场地位置去供电公司问清楚附近电源点和可用容量;二是把增容费用、报装周期写进场地谈判的条件里。不少人先租了地再去问电,结果发现增容要排半年、费用比设备还贵,场地租金却已经开始计费。
4.2 冬季低温:朔州的冬天要专门算一笔
晋北冬季气温低,对重卡场站的影响体现在三处:一是电池低温下充电功率会下降,实际补能时间比夏天长,排班要留余量;二是液冷超充的线缆与冷却系统需要按低温工况选型;三是场地本身的除雪、排水和防滑,直接关系到冬天能不能正常作业。
规划阶段就把这几条放进去,比冬天来了再改要省钱得多。设备选型时要确认工作温度范围是否覆盖本地极端低温,充电枪与线缆是否有低温柔韧性要求。
4.3 煤尘与重载:设备防护和场地基础不能省
矿口、洗煤厂周边扬尘大,设备的防护等级、散热风道防尘、柜体密封都要按实际环境选,不能拿商场停车场的标准套。场地基础也一样:重卡满载几十吨,充电位的地面承重、排水坡度、车挡与限位都要按重载设计;进出车道的转弯半径不够,车根本进不来——这是很多"看起来挺大"的场地实际报废的原因。
五、算账:山西这轮峰谷电价调整,对场站是利好还是压力
按公开报道口径,山西自 2026 年 5 月 1 日起调整工商业峰谷分时电价执行范围与浮动比例,峰段上浮、谷段下浮的幅度都不小,并划分了四季峰谷时段与尖峰时段,节假日还设有较长的深谷时段。对充电场站来说,这是一把双刃剑:白天尖峰时段充电成本上去了,但夜间和深谷时段的电价优势更明显。
这恰好和短倒车队的作业节奏对上:白天跑车、晚上回场,主力充电时段本来就在谷段。所以晋北的短倒型场站,在电费结构上比过境型站更占便宜。如果再配一套储能做削峰填谷,用谷电充、峰段放,还能进一步压低度电成本并缓解增容压力。
具体电价档位和时段划分以当地电网公司当期执行文件为准;完整的成本拆解与回本测算模型,见《充电站投资回本周期怎么算:2026 建站成本与盈利拆解》。
短倒型场站的收入结构和公共站不一样
公共站靠服务费和流量,卷得厉害;而服务固定车队的场站,收入更接近"稳定的用能服务"——车队要的是可靠、排得上、不误事,愿意为确定性付钱。谈下一两家稳定车队,比在国道边硬抢过路车更容易算清账。这也是建议手里有场地的老板优先看车队合作、而不是一上来就做公共站的原因。
六、从有想法到能充电,大概要走多久
把流程摆出来,心里就有数了。下面是常见节奏,实际时长受当地审批、供电排期和施工季节影响,冬季施工还要额外留时间。
| 阶段 | 要做什么 | 容易卡在哪 |
|---|---|---|
| 1. 场地与车流核实 | 数车、谈车队意向、确认土地性质与租期 | 土地性质不支持、租期太短 |
| 2. 电力可行性 | 查附近电源点、问可用容量与增容费用 | 容量不足、报装排期长 |
| 3. 方案与配置 | 定桩型、数量、平面布置、是否配储 | 按最大规模一次建满,前期压资金 |
| 4. 备案与报装 | 按当地要求办理相关手续、提交用电申请 | 材料反复补、部门之间来回跑 |
| 5. 土建与安装 | 基础、配电房、雨棚、设备就位与接线 | 冬季施工、设备到货与土建不同步 |
| 6. 调试与运营接入 | 送电调试、平台接入、计费与开票配置 | 平台对接、协议兼容性没提前验 |
如果你手里有地但还没想好用哪种方式入局(自建自营、和运营商合建、租给别人建、还是纯做场地方分成),可以直接看这一篇:《有场地怎么建重卡充电站:四种合作模式与电力报装流程》。合规与验收部分见《充电桩 3C 认证与 2026 新国标合规指南》。
朔州、大同、忻州有场地?把这几个数发过来,我们帮你先算一版
场地位置与面积、现有供电容量(有没有大工业表)、周边重卡车流或意向车队台数、目标车型。特能充可免费出具场站选型与配电初步方案,把「能不能建、建多大、多久能用上」一次说清;集采与共建模式均可谈。
全国统一售后热线:400-882-1900 | 官网:www.tncxny.com | 山西特能充新能源科技有限公司
附录:晋北建站常见问题
场地多大才够建重卡站?
重卡车身长、转弯半径大,除了充电位本身,还要留出进出通道和排队空间。规划时按目标同时充电台数排布,并确认大车能顺畅进出、不需要多次倒车。面积够不够,看的是动线而不是单纯的平方数。
先建几个桩试试水行不行?
行,而且推荐。但要在设计阶段就把配电房容量、桩位预留和管沟一次做到位,后期加桩只是加设备,不用再动土建。分期建设的关键在于第一期就把"扩容路径"留出来。
充电和换电,晋北短倒该选哪个?
要看车队的车型是否统一、电池能否标准化。换电适合车型集中、单一运营方的封闭场景;充电对车型兼容性更宽松、初始投资门槛更低。两条路线在山西都有实际案例,建议按车队的车辆构成来定,而不是听哪个概念热就选哪个。
配储能有必要吗?
两种情况值得算:一是增容困难或费用过高,用储能削峰可以降低对变压器容量的要求;二是当地峰谷价差足够大,靠谷充峰放能形成稳定的价差收益。两个条件都不满足时,储能就只是增加投资。
设备坏了多久能修?
特能充设有 24 小时售后热线 400-882-1900,承诺 1 小时响应、8 小时给出处理措施;晋城 4 小时到场、省内 12 小时、省外 24 小时到达;整机提供 3 年质保并可选有偿延保。对晋北的场站来说,省内响应时效是选设备时该问清楚的一项。
