手里有一片地——厂区空地、货场、停车场、矿口旁的院子,最近总有人来问能不能建充电站。 这篇写给场地方本人:先用一张自检表看看你的地够不够格,再把「你出地、谁出钱、谁运营、谁分钱」的四种合作模式摊开对比, 然后把很多人卡住的电力报装流程一步步讲清楚,最后列出场地方最容易吃亏的五个坑。看完你能自己判断:这块地值多少、该按哪种方式谈。

一、先自检:你这块地到底够不够格

很多人一上来就问"建一个站要多少钱",其实顺序反了。先确认地能不能用,再谈钱。下面八项,每项自己打个勾,缺项越多,后面的谈判空间越小。

自检项 合格的样子 不合格意味着
土地性质 用途允许建设充电设施,权属清晰 手续办不下来,投资打水漂
租期或使用年限 自有场地,或剩余年限足够覆盖回本周期 没人愿意在你这里投重资产
面积与动线 重卡能直进直出、转弯半径够、有排队空间 车进不来,面积再大也白搭
供电条件 有大工业表且有富余容量,或离电源点近 增容费用和周期可能超过设备投资
车流或意向车队 周边有固定车队,或处在货运通行路径上 建成后利用率上不去,回本遥遥无期
地面承重与排水 能承重载、有排水坡度、雨雪不积水 要重做地面,土建成本上去
消防与安全间距 与周边建筑、危险源保持规定距离 验收环节通不过
通信信号 现场有稳定网络,能接入运营平台 计费、结算和远程运维都受影响

八项里土地性质、供电条件、车流这三项权重远高于其他。三项都在,你这块地就是稀缺资源;缺一项,谈判姿态就要放低一些。

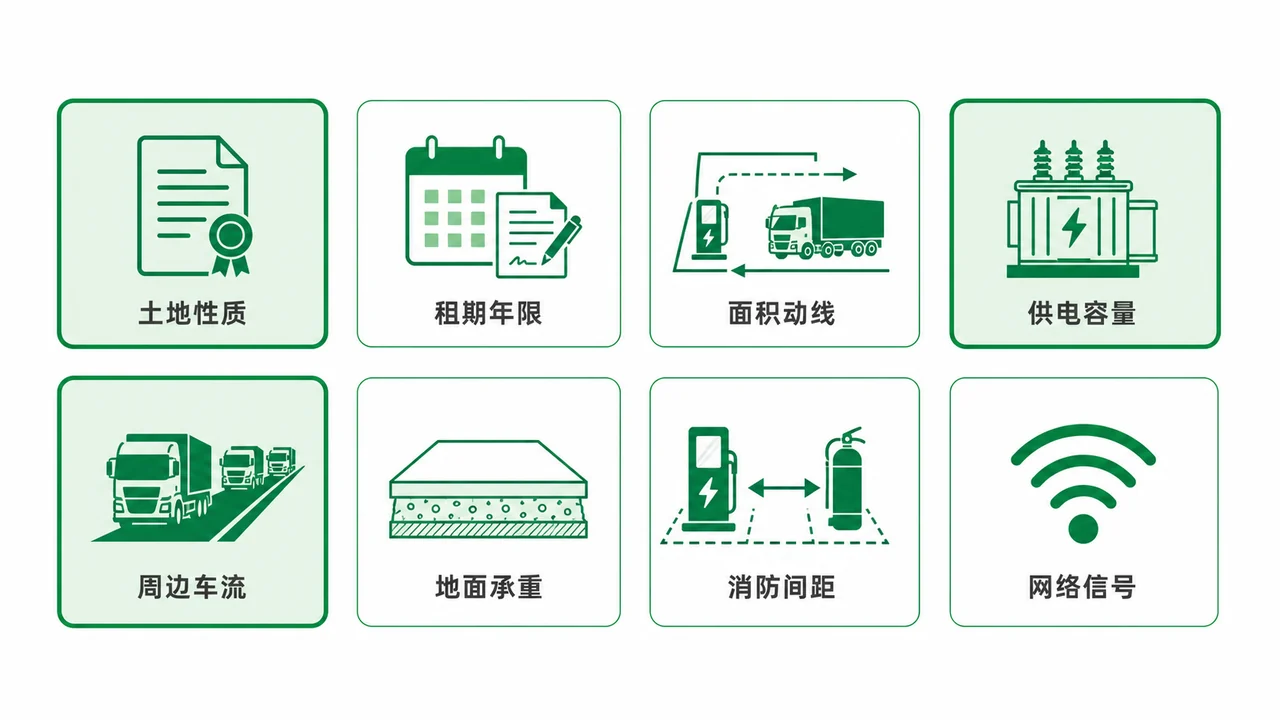

重卡充电站场地自检表-土地性质租期动线供电容量车流承重消防与信号八项
场地方自检八项:土地性质、供电条件和车流三项决定这块地的谈判价值,其余五项影响建设成本。

二、四种合作模式:你出地,谁出钱、谁运营、谁分钱

同一块地,用不同方式入局,投入和收益差别很大。别急着签,先把这四条路看明白。

模式 你出什么 收益方式 适合谁
①自建自营 场地 + 全部投资 + 自己运营 电费差价 + 服务费,收益全归自己 有资金、有车队资源、愿意长期做的老板
②合作共建 场地(可折价入股)+ 部分资金 按约定比例分成 地好但资金或运营经验不足
③纯出租场地 只出地,不参与建设运营 固定租金,旱涝保收 不想操心、要稳定现金流
④自建 + 委托运营 场地 + 投资,运营交给专业方 收益归己,付运营服务费 有钱有地但没人手做运营

怎么挑:先回答三个问题

  • 手里有没有车?如果你自己就有车队,或者能锁定一两家稳定车队,自建自营的账更容易算清——车是自己的,利用率不用赌。
  • 愿不愿意压资金?建站的钱大头在设备和配电,回收要靠时间。资金紧的话,合作共建或纯出租更稳妥。
  • 能不能扛运营?充电站不是建完就躺赚:会员、计费、开票、故障处理、平台对接都要人管。没这套班子就别硬做自营。

顺带说一句常见误区:"纯出租最省事"不等于"最划算"。如果你的地正好卡在车流路径上、还自带富余电容,实际价值可能远高于固定租金。谈之前建议自己先粗算一版收益,别只看对方给的租金数字。测算方法见《充电站投资回本周期怎么算:2026 建站成本与盈利拆解》

三、电力报装:卡住最多人的一步,到底走几步

重卡场站是大功率用电,报装流程比一般商铺复杂。把步骤摆出来,就知道时间该怎么排。

步骤 你要做什么 提醒
1. 前期咨询 带场地位置去问附近电源点、可用容量 签租约前就该做,不是签完再问
2. 提交用电申请 备齐主体资格、场地权属、用电容量等材料 材料不全会来回补,提前列清单
3. 供电方案答复 拿到接入点、电压等级、容量与计量方式 这一版方案直接决定设备选型
4. 受电工程设计施工 按方案做配电房、电缆、保护与计量 找有资质的单位,别图便宜
5. 中间检查与竣工验收 配合检查,整改问题项 隐蔽工程要留影像资料
6. 装表接电 签合同、装表、送电、设备调试 同步做平台接入与计费配置

各地供电公司的具体流程名称与时限存在差异,实际以当地供电营业厅答复为准。

容量报多少:既别报少,也别报虚

报少了,后期加桩要重新增容,等于把流程再走一遍;报多了,容量费按容量收,白白多花钱。合理做法是按分期规划报总容量、按一期建设做受电工程,把扩容路径在设计阶段就留好——预留柜位、预埋管沟、变压器选型考虑后续增容。

费用大概由哪几块构成

  • 受电工程建设费:配电房、变压器、高低压柜、电缆、保护装置等,按方案与容量走。
  • 相关接入费用:按当地政策与供电方案确定,各地差异较大,要以答复为准。
  • 基本电费(容量费):按变压器容量或最大需量计收,是长期成本的一部分。
  • 用电电费:山西自 2026 年 5 月 1 日起调整了工商业峰谷分时电价的执行范围与浮动比例,谷段优势更明显,夜间充电的场站更受益(具体档位以当期执行文件为准)。

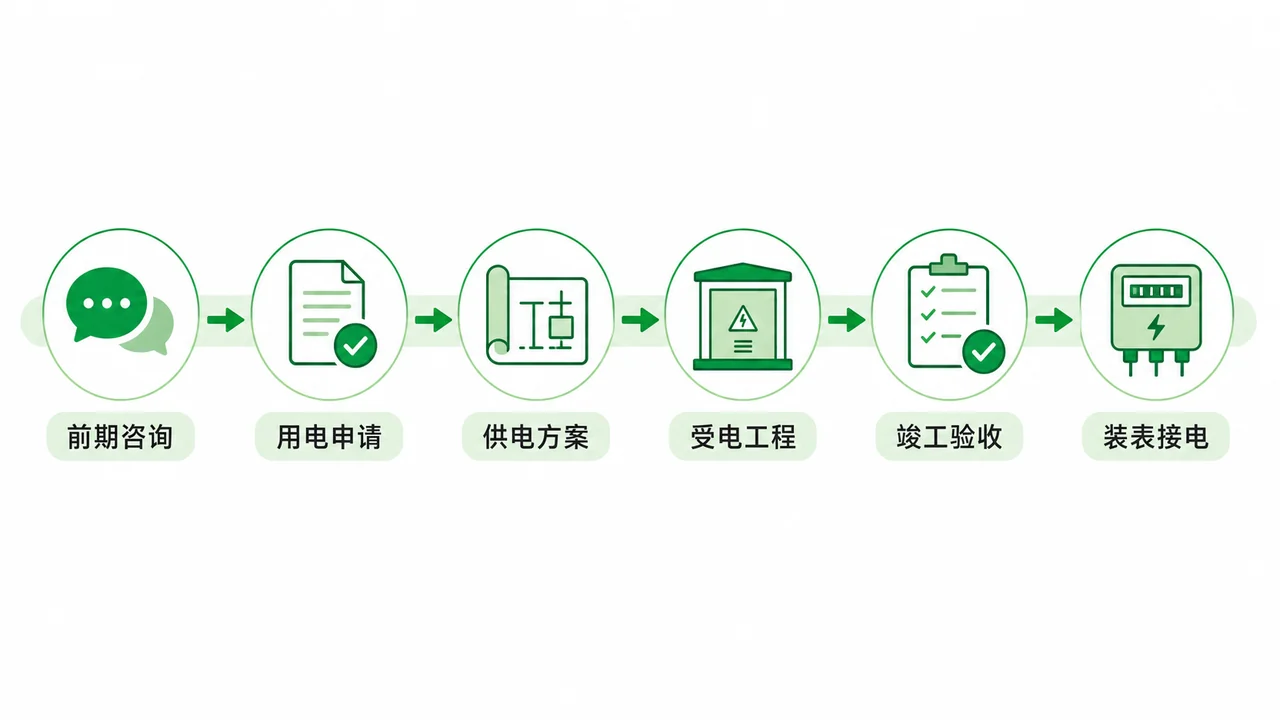

充电站电力报装流程-用电申请供电方案受电工程验收与装表接电六步
电力报装六步:前期咨询要放在签场地之前,供电方案答复决定后续设备选型与土建方案。

四、场地方最容易吃亏的五个坑

4.1 先签租约,后查电

这是最常见也最贵的一个坑。租金从签约那天开始计,增容却要排队。等发现附近没有合适电源、增容费用高得离谱时,地已经租下了。顺序永远是:先问电,再签地。

4.2 合同没写清扩容和产权归属

合作共建模式下,几个问题要在合同里写死:后期加桩谁出钱、变压器和配电设施的产权归谁、合作到期后设备怎么处理、场地方能不能提前退出。这些条款平时看着无关紧要,出问题时全是纠纷点。

4.3 分成模式没有保底和数据透明

纯按流水分成,收入完全取决于对方运营能力。建议至少争取两条:一是设最低保底(相当于兜底租金),二是约定数据可查——你能看到实时充电量与订单数据,而不是每月等一张对账单。

4.4 土地和手续的风险没提前排除

临时用地、性质不符、权属有争议的场地,前期投入很可能收不回来。签约前把土地手续、规划要求、消防间距这些问题问清楚,必要时先做一次可行性咨询,别等设备到场了才发现建不了。

4.5 只比设备价格,不问售后响应

重卡场站的桩一旦停机,损失的是车队一整天的运力。选设备时除了功率和价格,要问清楚:响应时限承诺多久、省内能不能到场、质保范围包含哪些、有没有产品责任保险。特能充设有 24 小时售后热线 400-882-1900,承诺 1 小时响应、8 小时给出处理措施,晋城 4 小时到场、省内 12 小时、省外 24 小时到达,整机提供 3 年质保并可选有偿延保,同时投保了充电桩产品责任险。

五、如果决定自己干:一份可执行的推进清单

  1. 数车与谈车队。连续几天记录周边重卡通行与停留情况,同时接触本地车队,摸出真实的补能需求台数。
  2. 问电。带场地位置去供电营业厅咨询电源点、可用容量、增容周期与大致费用。
  3. 定量级。按车队规模和作业节奏倒推功率与容量,确定一期建多少、预留多少。
  4. 出方案。让设备方出平面布置、配电方案与设备清单,把动线、雨棚、消防一起考虑进去。
  5. 办手续。按当地要求办理相关备案与用电申请,材料一次备齐减少来回。
  6. 施工与调试。土建与设备到货节奏对齐,冬季施工要留出余量。
  7. 接平台、开门营业。完成计费、开票与平台接入,先跑通几台车再逐步放量。

如果你的场地在朔州、大同、忻州一带,场景判断和功率测算可以直接看这一篇:《朔州电动重卡充电站建设:晋北煤运短倒场站选址与配电方案》。设备选型对比见《电动重卡充电桩怎么选》,合规与验收见《充电桩 3C 认证与 2026 新国标合规指南》

有地、还没想好怎么用?先让我们帮你判断这块地值不值得建

把场地位置与面积、土地性质、现有供电容量、周边车流或意向车队情况发过来,特能充可免费出具场站可行性判断与配电初步方案,并给出自建、共建、出租三种模式下的大致账目对比,供你决策参考。

全国统一售后热线:400-882-1900 | 官网:www.tncxny.com | 山西特能充新能源科技有限公司

附录:场地方常见问题

场地租给别人建站,租金一般怎么定?

没有统一标准,取决于位置、面积、电力条件和车流。常见谈法有三种:按年固定租金、按车位数计租、按流水分成加保底。地越稀缺(有电容 + 有车流),越有条件谈分成而不是固定租金。

厂区内部的空地能不能建?

可以,而且是不错的场景——通常已有大工业表、车辆归属集中。但要处理好厂区安全管理、进出动线和消防间距,并明确是只服务自有车辆还是对外开放,两者在手续和运营上要求不同。

建站要办哪些手续?

各地要求不一,常见涉及场地与规划相关确认、建设或备案手续、用电报装、消防与竣工验收等环节。建议在方案阶段就到当地主管部门确认清单,避免边建边补。

一期建几个桩比较稳?

建议按已锁定的车辆需求配置,宁可少建、把扩容路径留足。配电房容量、桩位基础和管沟一次做到位,后期加桩只加设备,速度快、成本低。

设备能不能分期付款或提供融资方案?

具体商务条款按项目谈。集采、共建、分期等模式都可以沟通,建议在方案阶段就把资金安排和建设节奏一起谈,避免设备到位而配电没跟上。
