核心结论:充电桩项目验收不能用“插枪能充上电”代替全套交付证据核验。完整的充电桩项目验收应按工程推进顺序拆分为五个阶段:设备到货开箱验收、断电安装质量检查、上电与带载系统联调、合同竣工验收(含贸易结算计量首检衔接)以及运营维护移交。每个阶段均需做到“合同技术附件、随货出厂文件、现场实物铭牌与后台系统参数”四方一致。若现场发现枪线长度、固件版本或计费时段配置与采购确认单不符,应通过书面偏差记录表定责整改并复验销项。
在园区、物流场站或公共快充站的工程收尾阶段,EPC 项目经理与业主工程部经常遇到两类交接阻碍:一是设备已吊装通电,但开箱时的合格证、出厂检验报告或具体型号认证文件未归档,导致竣工资料无法成册;二是现场仅用一台乘用车试充几分钟便签字放行,投运后才发现双枪功率分配策略、后台计费模板或断电告警上传未按合同要求配置。本文围绕 B2B 充电设备采购与工程交付场景,梳理从设备运抵现场到正式移交运维团队的资料清单与核对动作。

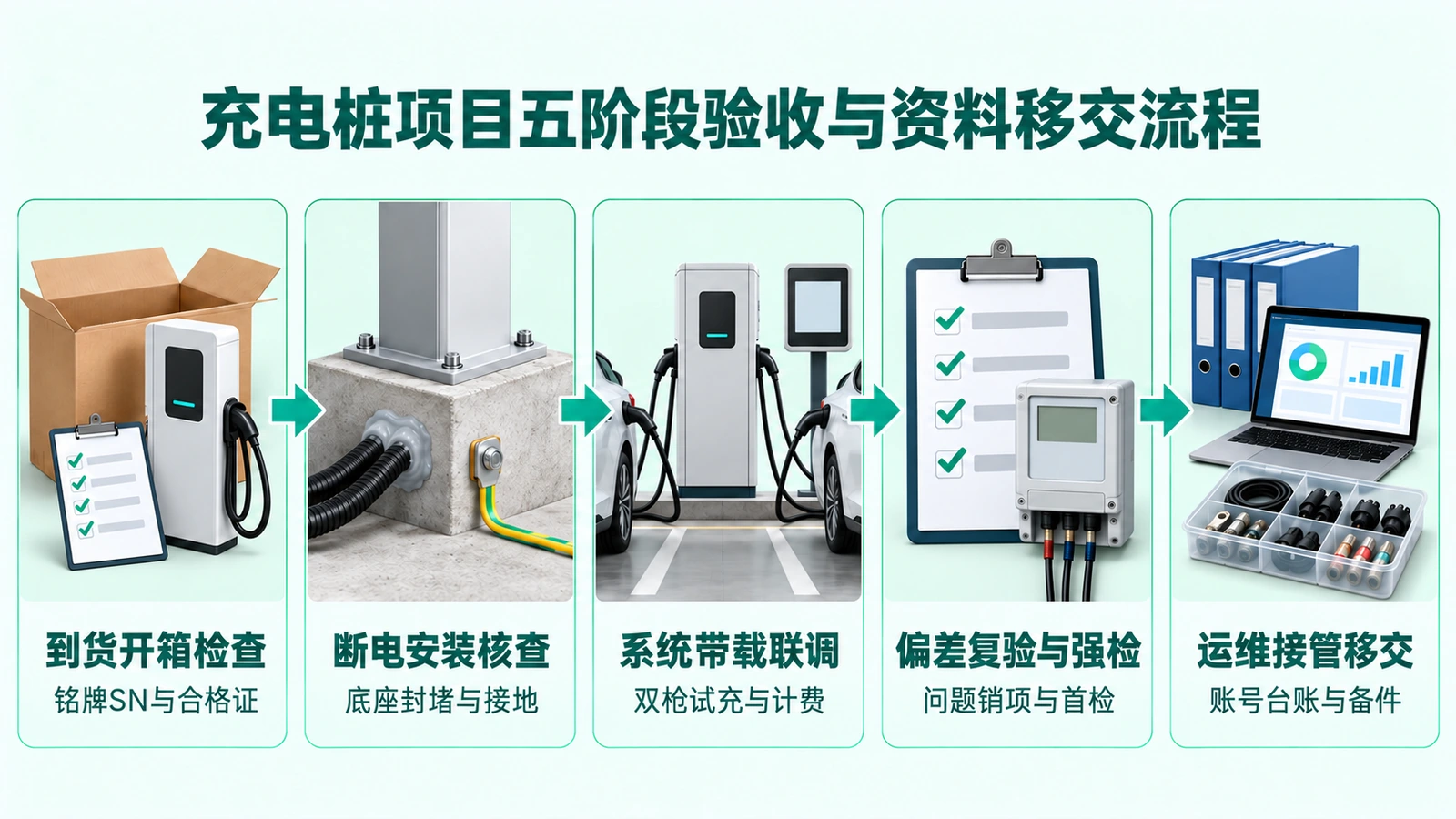

一、先分清五个验收阶段:每次签字分别确认什么边界
在包含设备采购、外线配电与场站施工的项目中,不同验收节点解决的责任边界完全不同(关于整站从备案报装到投运的前置脉络,可参考2026年充电站建站全流程指南):
- 设备到货开箱验收:解决“发来的货对不对、运输有没有受损、随箱文件齐不齐”的问题,是物流风险与外观责任交接点。
- 安装与接线质量检查:在正式送电前(断电状态),核查基础固定、进线封堵、电缆铜鼻子压接、保护接地(PE)连接及绝缘电阻,确认具备安全受电条件。
- 系统上电与带载联调:送电后验证设备自检、急停与门禁保护、实车充电启动与停止、双枪运行逻辑以及与运营平台的通信计费准确性。
- 合同验收与计量强检衔接:核对合同约定供货范围、遗留问题关闭记录;若用于对外贸易结算,还需衔接法定计量检定机构的首次强制检定(首检)。
- 运营接管与维保移交:将平台管理员权限、日常巡检操作说明、备品备件与售后报修路径正式交接给场站日常运营团队。
二、阶段一至阶段三:从到货开箱、安装核查到带载联调
1. 到货开箱检查:型号、序列号与随货准入文件核对
设备运抵工地卸货前,接收方应先对照《采购合同配置清单》与《发货装箱单》清点外包装件数及防倾倒、防潮标识。开箱后重点核对四项内容:一是机身金属铭牌上的产品型号、额定输入/输出电压电流、输出功率、出厂编号(SN)及制造日期是否清晰且与装箱单一致;二是随箱附带的《产品合格证》《出厂检验报告》《使用与安装说明书》及底座安装螺栓、钥匙、枪托等附件是否齐全;三是针对纳入强制性产品认证目录的供电设备,按具体到货型号核对有效 CCC 认证证书编号及机身认证标志(自 2026 年 8 月 1 日起,列入目录的电动汽车供电设备须取得 CCC 认证证书并标注标志方可出厂销售);四是检查充电枪头插针、枪线护套、显示屏玻璃及柜门锁具在运输途中有无磕碰变形。关于招标与采购前期的厂家资质核验,可对照充电桩投标需要厂家提供哪些资料。
2. 断电安装检查:基础封堵、接线端子与接地连续性
在低压配电柜向上级回路送电前,工程管理与机电人员应在完全断电状态下打开充电桩维护门,逐台检查安装质量:核查混凝土底座水平度与地脚螺栓紧固情况,确认柜体底部进线孔已用防火泥或防水胶泥严密封堵(防止雨水倒灌及小动物进入);核对三相交流输入电缆、零线及 PE 保护接地线的相序标识、铜鼻子压接牢固度与力矩标记;测量接地端子与场站接地网的导通情况及输入回路绝缘电阻,并形成《单机安装与接线检查记录表》。
3. 上电自检与实车带载联调:车端握手与桩云计费双验证
合闸送电后,单机验收包含空载自检与带载充电两部分。空载阶段检查待机界面显示、指示灯状态、刷卡/扫码模块响应,并测试按下急停按钮或异常开启柜门时系统是否立即发出告警并切断输出接触器。带载阶段使用实车(或合规负载设备)分别测试 A 枪、B 枪单枪充电及双枪同时充电,记录 GB/T 27930 通信握手、绝缘检测、充电电流爬升、主动停机及充满自停过程;同时在运营管理后台核对桩端上线状态、实时电压电流上报、峰平谷电价与服务费计费拆分以及充电订单结算金额,留存后台截图与测试记录。
三、阶段四与阶段五:计量强检衔接、偏差整改与运维移交
1. 合同验收与法定计量强制检定的边界
需要明确的是,企业内部的到货与工程验收不能替代法定计量检定。若项目新建的 7kW 交流充电桩或 80–480kW 一体式直流充电桩直接用于对外贸易结算收费,建设或运营单位需在投入使用前向当地授权法定计量检定机构申请首次强制检定(首检)。设备厂家与施工方在此阶段的配合重点,是提前向业主移交准确的《设备序列号与电表参数台账》(含制造单位、型号规格、出厂编号、额定参数等),协助现场检定人员完成接检。关于首检申请材料与 3 年周期检定规则,可详见充电桩强制检定怎么申请。
2. 现场发现配置或参数偏差时如何记录与复验关闭
工程实践中,若验收时发现实物或配置与采购技术确认单存在偏差(例如:假设某批设备现场实测充电枪线外露有效长度与确认单存在差异,或部分桩端通讯固件版本不一致、后台尖峰平谷时段配置有误),不宜仅靠口头通知处理,也不必将所有局部可调项简单混同于整批退货。规范的做法是当场填写《项目验收问题与整改复验记录表》,明确记录涉及的设备序列号、偏差现象、对应的合同或确认单条款、整改责任方(设备厂家、施工单位或平台配置方)及计划完成日期;待更换配件、升级固件或修正后台参数后,由原检查人逐台复测并签字关闭。
3. 运营接管与售后维保资料移交
工程竣工移交运维团队时,应同步完成“账、号、件、人”四项交接:一是移交全站设备台账(桩号、车位号、SN 码、SIM 卡号/ICCID 对应表);二是移交运营管理平台账号权限、电价下发操作手册及日常巡检保养规程;三是清点随合同约定的易损备件(如防尘帽、急停按钮、滤网或模块备件,按实际合同约定为准);四是明确设备厂家的技术支持与售后报修联系通道。投运后的日常巡检与故障排查要点,可参考充电站建成后怎么运维。
四、充电桩项目五阶段验收与移交资料核对总表
采购方、EPC 总包与业主工程部可直接参照下表,按项目所处阶段核对每一步应收资料与实物验证方式:
| 验收阶段 | 核对对象 | 应收文档与资料 | 实物或系统核对方式 | 参与签认角色 |
|---|---|---|---|---|
| 1. 到货开箱检查 | 包装、机身外观、铭牌、随箱附件 | 采购配置单、装箱单、合格证、出厂检验报告、对应型号 CCC 证书复印件 | 外包装查验、铭牌型号与 SN 逐台登记、枪头枪线与柜体外观目视检查 | 设备供应方物流/代表、施工接收方、业主/监理 |
| 2. 断电安装检查 | 混凝土基础、柜体固定、进线与接地 | 基础安装尺寸图、电气施工图、隐蔽工程与绝缘/接地测试记录 | 断电状态下核查地脚螺栓、进线孔防火封堵、端子力矩标识与 PE 接地线 | 机电施工单位、工程监理、业主工程部 |
| 3. 系统带载联调 | 单机保护功能、车桩充电、平台计费 | 单机调试记录表、实车带载联调记录、后台订单与计费核对截图 | 上电自检、急停/门禁触发验证、双枪实车充电测试、后台费率与金额核对 | 设备厂家技术人员、施工方、平台运维方、业主 |
| 4. 竣工与强检衔接 | 整站供货完整性、整改销项、强检台账 | 问题整改复验关闭单、贸易结算电表强检报检台账、竣工图纸 | 逐项复核前期遗留问题是否销项,核对强检铭牌信息与现场桩号对应关系 | EPC 总包/施工方、设备厂家、业主工程与合规部 |
| 5. 运维接管移交 | 后台权限、维保手册、备件、报修通道 | 桩号-SN-SIM卡对应表、操作维护手册、现场培训签到表、售后联系卡 | 运维账号登录实操验证、随机备件实物清点入库、场站值班人员实操考核 | 业主工程部、场站运营维护团队、设备供应商售后 |
五、现场验收偏差与整改复验记录模板
当开箱、安装或联调阶段发现局部不符项时,建议使用以下表格逐条留痕并跟踪至复验关闭(表中内容为字段填写结构示例):
| 问题编号 | 涉及设备序列号(SN) | 发现阶段与偏差现象描述 | 责任划分与整改措施 | 整改完成证据 | 复验状态与签认 |
|---|---|---|---|---|---|
| 示例:AC-01 | (填写具体桩体 SN 码) | 到货开箱:随箱未见第 3 台设备的纸质出厂检验报告原件 | 设备供应商补寄原件并先行发送加盖公章的电子扫描件核对 | 补交纸质原件归档编号 | [待复验 / 已关闭] |
| 示例:IN-02 | (填写具体桩体 SN 码) | 断电安装:2 号桩柜底电缆穿线管口未做防火泥密封封堵 | 机电施工班组按规范完成防火泥封堵并清理柜底杂物 | 封堵后柜内底部复拍照片 | [待复验 / 已关闭] |
| 示例:CM-03 | (填写具体桩体 SN 码) | 带载联调:后台下发的峰谷切换时间点与场站运营公示表偏差 30 分钟 | 运营平台管理员修正计费模型时段并重新下发至全站终端 | 修正后实车充电结算订单截图 | [待复验 / 已关闭] |
六、常见问题解答(FAQ)
Q1:充电桩到货开箱时,铭牌和证书核对常容易遗漏什么?
容易遗漏“具体型号与证书覆盖范围的逐一对应”以及“机身出厂序列号(SN)与车位编号的绑定登记”。开箱时除清点数量外,应逐台核对铭牌上的产品型号、额定电压电流参数是否与采购合同及对应 CCC 认证证书一致,并现场建立“车位号、桩体 SN 码与内部电表号”台账,避免通电上线及申报计量强检时重新逐台开柜抄录。
Q2:为什么现场用一辆车扫码充上电了,还不能直接签正式竣工验收单?
单次扫码充电仅验证了单把充电枪与该测试车型在当前环境下的基本通信和启动流程,无法覆盖双枪同时带载功率分配、急停与门禁安全联锁、多时段电价与服务费结算准确性、断网重连订单补传以及随货竣工技术文档完整性。因此需按安装检查、单机保护、双枪带载、平台对账及文档清点分步核验后再签署竣工验收文件。
Q3:验收移交时发现个别配置与采购确认单不一致,应该怎么处理?
应依据合同技术附件与经双方签认的《技术配置确认单》,在《现场验收偏差与整改复验记录表》中如实记录涉及的设备序列号、偏差具体表现及影响范围,由采购方、施工方与设备供应商共同确认整改方案(如补齐随货配件、升级控制板固件、修正平台参数或按合同约定更换部件),并在整改完成后凭实测证据复验销项。
需要核对充电桩项目供货清单与交付验收资料?
山西特能充新能源科技有限公司主营 7kW 交流充电桩与 80–480kW 一体式直流充电桩研发生产(目前 7kW 交流桩与 80–240kW、320–480kW 直流机型已取得 CCC 认证证书,其余型号仍在办理中),可按项目供货型号提供配套技术规格书、基础安装图、出厂检验文件及联调配合支持。
欢迎通过在线表单或致电 400-882-1900(邮箱:tnc@sit-intelli.com)发送您的项目所处阶段、拟采购设备清单及脱敏后的验收技术要求,与我们的工程与商务团队对接。
沟通项目交付要求
