电动重卡充电站建设方案:选址、功率配置与整站运营全流程

摘要:2025 年国内新能源重卡爆发式增长,但"怎么科学地建一座电动重卡充电站"的落地信息一直很缺。本文从市场时机讲起,把选址增容、功率与桩数测算、设备选型、整站六大系统、建站模式与运营售后串成一份可直接对照执行的清单,并附一张"按车队规模×电池容量×补电窗口推算所需功率与桩数"的测算表、举一笔具体的账。给要新建、扩建或投资重卡充电站的车队、物流园、矿区与运营商参考。
电动重卡充电站建设方案-整站效果图与大功率充电桩布局
电动重卡充电站整站效果示意(大功率直流桩 + 光伏雨棚 + 配电区)

一、为什么现在适合建电动重卡充电站

判断一个建站项目值不值得做,先看的不是设备,而是需求是不是真实、是不是在涨。重卡电动化这两年的曲线,给出了比较明确的答案。

1.1 市场:2025 年新能源重卡同比增长约 182%

据公开资料/行业口径,2025 年国内新能源重卡销量约 23.11 万辆,同比增长约 182%,渗透率约 28.9%;同样据公开资料,进入 2026 年第一季度,重卡与物流场景的大功率直流桩装机同比约 +150%。简单说,车在快速变多,而能给这些车补能的大功率充电站还远没铺开——这正是建站方的窗口期。

为什么重卡这条线值得单独看?因为重卡是"重资产、高周转"的生产工具:一辆车每天要跑、要拉货、要赚钱,停下来充电就是停下来亏钱。谁能在干线、园区、矿区把补能点位先卡住,谁就握住了车队的刚需。

1.2 政策与技术拐点:大功率接口国标已落地

建站不只看车多,还要看技术标准是否成熟。据公开资料,2023 年 9 月发布的 GB/T 20234.4-2023(大功率直流充电接口)、GB/T 27930-2023、GB/T 18487.1-2023(ChaoJi 体系)已经把大功率直流充电的接口与通信标准定下来,支持最高约 900kW;相比旧版 GB/T 20234-2015 约 125kW 的上限,这是数量级的提升。这意味着今天建的站,在接口与通信层面可以面向 360kW、600kW 乃至更高功率做规划,不会刚建好就落后于车。

对于更前沿的兆瓦级补能(MCS / IEC 63379,面向重卡、船舶、矿卡,最大可达 3000A、1500V、约 4.5MW),目前还处于试点与标准推进阶段。多数项目按 360/480kW 主流档位规划、给未来扩容留接口,是更稳妥的做法。

1.3 一句话结论:现在建,是"卡点位 + 卡标准窗口"

车在涨、标准已成熟、点位还稀缺——这三件事同时成立,就是建站的好时机。但"时机对"不等于"随便建都赚",能不能落地、能不能回本,取决于后面几步做得对不对。下文就把一份扎实的电动重卡充电站建设方案该覆盖的环节——选址、功率配置、设备选型、整站系统与运营售后——逐一拆开讲。关于投多少、多久回本,可参考本系列的 电动重卡充电站投资要多少钱(建站成本与运营回报测算)

二、选址:电网容量、车流动线与土地报装

重卡站的选址,比乘用车站要"硬"得多。乘用车桩一两百千瓦就够,重卡站动辄上兆瓦级总功率,选址的核心约束往往不是地,而是电

2.1 电网容量与进线增容:先问电,再谈地

为什么要先把电的事问清?因为一座中等规模的重卡站,多台 360/480kW 桩同时工作,总需求功率可达兆瓦级(例如 5 台 360kW 即约 1.8MW)。如果选址处的变压器容量、进线条件支撑不了,要么大幅增容、要么报装新的箱变与高压进线,时间和成本都很可观。建站前务必做这几件事:

  • 核实现有变压器余量:看场地现有配电是否有富余容量,差多少要增容。
  • 问清增容/报装流程与周期:高压增容往往是整个项目里周期最长的一环,要提前向当地供电部门报装。
  • 评估并网接入点距离:进线越远,低压电缆/箱变投入越大,这部分容易被低估。

实务上常见的做法是配置箱变 + 0.4kV 低压电缆 + 低压配电柜这一套配电体系,把高压降到充电机能用的低压;具体容量怎么配,取决于第三章测算出的总功率。

2.2 车流动线与回车半径:重卡进得来、转得开

重卡车长、转弯半径大,站内动线设计直接决定司机愿不愿意来。要点:

  • 进出口分离、单向动线:避免重卡在站内会车、倒车,降低剐蹭与拥堵。
  • 充电位预留足够长度与净空:牵引车 + 挂车整体长,车位与雨棚高度都要按重卡尺寸留。
  • 回车半径足够:留出大车掉头空间,否则一台车堵住,整排都排不了队。
  • 枪线布置便于双枪同充:直流一体桩多为双枪,车位布局要让两侧都能接得上。

2.3 土地与报装:把"能不能建"提前问清

选址还要把土地性质、消防、规划报建这些"软门槛"提前走通。一般要确认:用地是否允许建充电站、消防是否能验收、与周边油气库等是否满足安全间距。这些前置条件没理清,设备买回来也落不了地。

三、功率与桩数配置:按车队规模测算,举一笔账

这是整个电动重卡充电站建设方案里最关键、也最容易拍脑袋的一步。配少了,车排队、司机流失;配多了,设备和增容白花钱。正确做法是从车队的真实补能需求倒推:需要补多少电、在多长窗口内补完,反过来算需要多大功率、多少把枪。

3.1 测算三要素:补电量、补电窗口、单枪有效功率

核心公式很朴素:

  • 日均总补电量(kWh) ≈ 车队车辆数 × 单车日均行驶里程 × 单位能耗。据公开资料,6 轴 49 吨重卡满载约 1.2kWh/km、空载约 0.9kWh/km,可据此估算。
  • 所需总功率(kW) ≈ 日均总补电量 ÷ 每日有效充电小时数 ÷ 充电效率。有效小时要扣掉接枪、结算、车位空置等损耗,留出冗余。
  • 所需枪数(把) ≈ 所需总功率 ÷ 单枪有效功率。单枪功率取决于选 120/240kW 还是 360/480kW 档。

为什么要"按窗口"而不是"按峰值"?因为重卡补能往往集中在固定时段(如夜间回场、午间装卸间隙),补电窗口越短,需要的瞬时功率越高、桩数越多。把窗口算清楚,才不会按"全天均摊"低估了设备需求。

3.2 一笔具体的账:30 台车队怎么配

下面用一个简化场景举例(数字为按行业公开口径的估算示意,实际以现场勘测为准):假设一支30 台新能源重卡的物流车队,单车日均行驶约 300km,按满载约 1.2kWh/km 估算,单车日均补电约 360kWh,车队日均总补电量约 10800kWh。补电主要集中在夜间回场的约 8 小时窗口,充电效率按约 0.9 估算(0.9 为常见工程取值假设,非厂商实测或承诺值)。

测算项取值/口径结果
车队规模新能源重卡30 台
单车日均里程干线/园区往返约 300 km
单位能耗(满载估算)据公开资料 1.2 kWh/km
单车日均补电量300 × 1.2约 360 kWh
车队日均总补电量360 × 30约 10800 kWh
有效补电窗口夜间回场约 8 小时
充电效率(工程估算假设)含线损/转换约 0.9
所需平均总功率10800 ÷ 8 ÷ 0.9约 1500 kW
方案 A:240kW 桩1500 ÷ 240,向上取整约 7 台(含冗余建议 7~8 台)
方案 B:360kW 液冷堆1500 ÷ 360,向上取整约 5 台(含冗余建议 5~6 台)
方案 C:480kW 重卡桩1500 ÷ 480,向上取整约 4 台(含冗余建议 4~5 台)

这张表说明了一个常被忽略的规律:单枪功率越高,补完同样的电需要的桩数越少、占地越省、动线越简单,但单台设备投入更高、对配电容量要求也更高。怎么在"桩数/占地"和"单价/增容"之间权衡,就是设备选型要解决的问题。注意上表所有结果均为按行业能耗口径的估算示意,真实配置必须结合车型、SOC 区间、车辆可接受倍率与到站节奏现场核算——单枪能跑多快还受电池倍率制约,可延伸阅读 电动重卡充电要多久(大功率快充/液冷超充/高压平台解析)

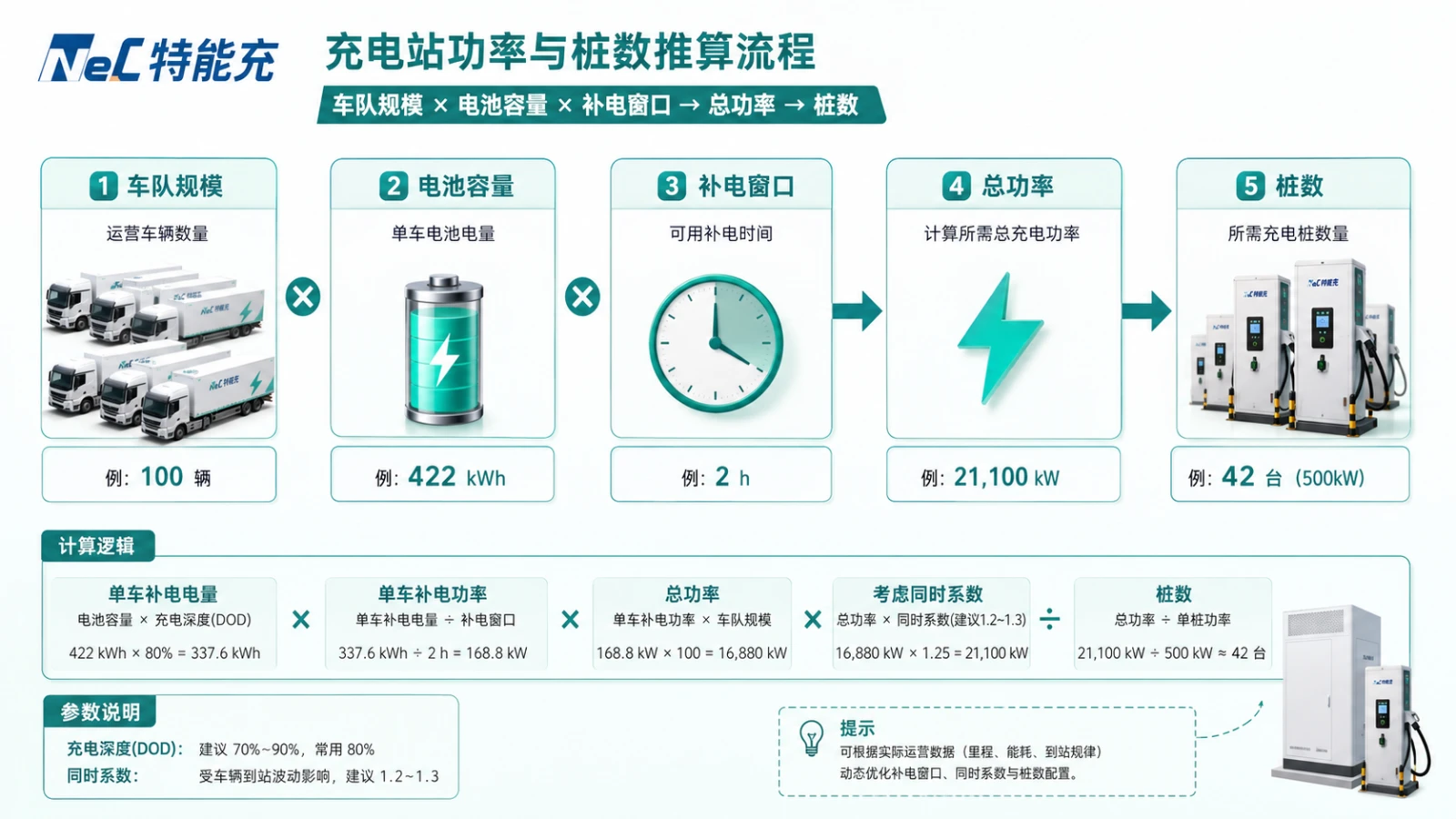

电动重卡充电站功率配置测算-车队规模与桩数推算示意
功率与桩数测算逻辑示意:车队规模 × 电池容量 × 补电窗口 → 总功率 → 桩数

四、设备选型:一体桩、分体充电堆、液冷超充与子母机

测出总功率和枪数后,下一步是选"用什么设备凑出这些功率"。特能充新能源(英特丽集团全资子公司)的产品谱系覆盖从交流桩到兆瓦级充电堆,能按场站规模对号入座。下面把四类主流方案讲清各自适配的场景。

4.1 直流一体桩:中小车队、点位分散的首选

一体桩把整流、控制、计量、枪线集成在一台机柜里,即装即用、单点部署灵活。特能充直流一体桩覆盖 20/30/40、60/80/120、160/180/240、320kW,以及400/480kW(画册原文"针对重卡车辆快速充电")档位;输出 50–1000VDC、峰值效率约 96.5%、IP54、双枪。适合车辆数不多、点位分散、想快速落地的场景。

4.2 分体式充电堆:大站、超充站的功率"水池"

分体堆把"功率主机(整流柜)"和"充电终端(出枪)"分开,采用矩阵式功率分配——功率像一个公共水池,哪把枪在充就把功率调度过去。特能充分体充电堆覆盖 240/320、480/720、960、1200、1600/1920、2400kW,可扩充模块。它的价值在于功率共享:不用给每把枪都堆满硬件,整站利用率更高、扩容更省,适合干线服务区、大型物流园这类高并发场站。

4.3 360kW 全液冷超充堆:要快、要安静、要长期户外稳定

特能充的 360kW 全液冷分体充电堆(全液冷主机 + 终端)支持群管群控、柔性充电、功率共享与动态分配,单枪可达 600A。液冷相比风冷的好处是散热效率高、运行更安静、对粉尘环境更友好,适合追求快充体验、且需要长期户外稳定运行的重卡超充站。

4.4 子母机:中小型快充站的经济解

子母机(160/240kW,充电堆整流柜 + 终端)能智能识别高低压、按需分配功率,在中小型快充站里用相对精简的硬件实现按需调度,是介于一体桩和大堆之间的经济选择。

方案特能充对应产品功率档位典型适配场景
直流一体桩直流一体桩20~320kW、400/480kW中小车队、点位分散、快速落地
分体式充电堆分体充电堆240~2400kW干线服务区、大型物流园、高并发超充
全液冷超充堆360kW 全液冷分体堆360kW(单枪 600A)追求快充体验、长期户外稳定运行
子母机子母机160/240kW中小型快充站、按需分配

四类怎么挑、参数怎么对照看,本系列另有一篇专门讲透:电动重卡充电桩怎么选(一体桩/分体充电堆/液冷超充选型对比)

4.5 充电模块:所有方案的"心脏"

无论一体桩还是充电堆,里面跑的都是充电模块。特能充 20kW 国网恒功率模块(TNC-M-750/1000-20B-F)输入三相 380V(260–485VAC),输出 50–1000VDC 宽压,峰值效率约 96.3%、IP20、-40~+75℃ 宽温,具备有源 PFC、热插拔、防反灌。宽压意味着既能伺候 1000V 高压平台的新车、也兼容低压老车;宽温意味着北方冬天和工矿高温环境都能稳定出力。

五、整站六大系统与光储充一体化

很多人以为"充电站 = 充电桩",其实桩只是其中一块。一座能长期稳定运营的重卡站,是六大系统协同的结果。

5.1 六大系统逐项拆解

  • 配电系统:箱变、0.4kV 低压电缆、低压配电柜,把电安全送到每台桩。
  • 雨棚系统:光伏 / 钢构 / 膜结构,遮阳挡雨、保护设备,光伏雨棚还能就地发电。
  • 运营管理系统:计费、订单、营销、对账,是站点赚钱的"收银台"。
  • 通信系统:把桩、监控、平台连起来,实现远程监管与故障预警。
  • 视频监控系统:覆盖充电区与动线,保障人车安全、留存证据。
  • 消防系统:大功率充电场站的安全底线,需按规范配置并通过验收。

外加"充电机选型"这一环(即第四章的内容),共同构成整站交付清单。把这六块在设计阶段一次性规划好,比建完再补要省钱得多。

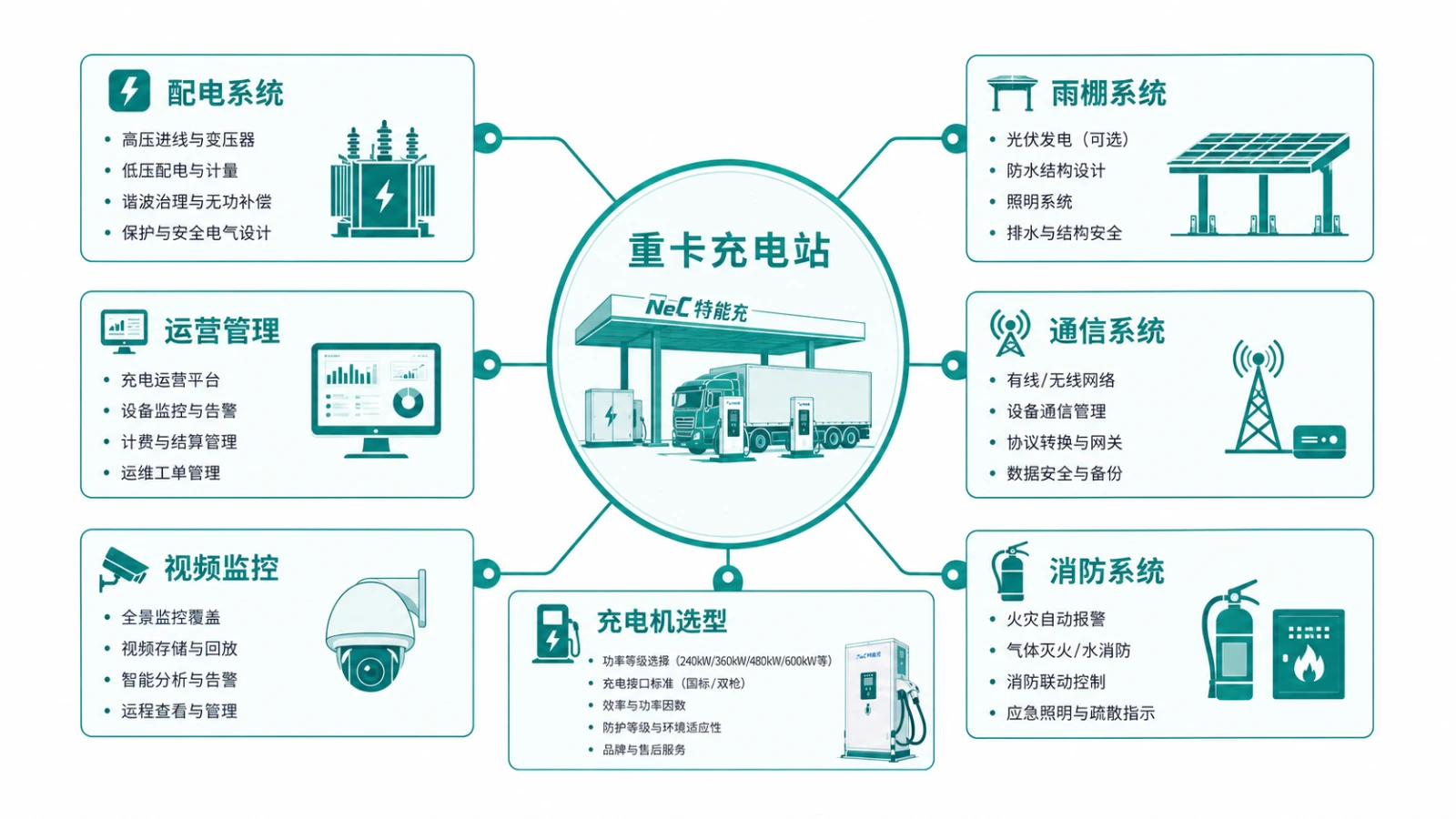

电动重卡充电站整站系统组成-配电雨棚通信监控消防选型框图
整站六大系统组成框图:配电 / 雨棚 / 运营 / 通信 / 监控 / 消防 + 充电机选型

5.2 光储充一体化:让站点更省电、更稳

在配电容量紧张或电价峰谷差大的地方,可以叠加光储充一体化。特能充的光储充方案采用管理 / 调度 / 执行三层架构,配合 261kWh 工商业储能系统(磷酸铁锂),可实现削峰填谷、增容扩容、短时离网。通俗讲:白天光伏发电、低谷电价时储能充电,高峰用电时储能放电,既缓解了增容压力,也摊薄了电费成本。这部分如何影响投资与回报,可参考 电动重卡充电站投资要多少钱 里的降本分析。

5.3 安全与防护:写进设计、不靠事后补

大功率充电的安全不是口号,要落到电气保护上。特能充设备具备3 项输入保护 + 6 项输出保护 + 4 项连接保护 + 6 项整体保护的多重防护设计,配合消防与监控系统,把风险控制在前端。设备研发遵循 GB/T20234、GB/T18487、GB/T27930、NB/T33008、NB/T33002 等国家标准,执行 ISO9001 质量体系,并通过强制计量检定——计量准确,结算才不扯皮。

六、建站模式与运营:自建/共建、智能 SaaS 与属地售后

设备和系统定了,最后一步是"怎么建、建完谁来运营、坏了谁来修"。这三件事决定了站点能不能长期赚钱。

6.1 两种建站模式:自建与共建

特能充提供两种落地方式,按客户能力和意愿选:

  • 客户自建:我方出整套设计方案并协助建设,适合自有施工资源、想自主把控的车队/园区。
  • 共建模式:我方出整体方案并组织施工,省心、责任界面清晰,适合不想操心工程细节的投资方。

真实落地案例方面,特能充已建成洪洞亿通重卡充电站、五龙陈庄重卡充电站、鑫顺达寺庄重卡充电站、绵阳速驰重卡超充站、内江星宇绿能胜利重卡超充站等重卡/超充站点,可作为建站方案的参考样板。

6.2 智能运营 SaaS:28 项参数全程可视

建完不是终点,能不能高效运营才是。特能充的智能物联网 SaaS 运营平台包含管理端、用户端和小程序/APP,已对接高德、百度、腾讯、微信、支付宝等流量入口,并与云快充、达克云、小桔等平台互通——意味着站点一上线就能被司机搜到、导航到、扫码充。后台对充电过程 28 项参数做实时监控与可视化,配合计费营销工具,把"管车、管电、管钱"放在一个平台里。

6.3 属地化售后:3 年质保 + 季度巡检 + 1 小时响应

重卡站是生产工具,停一天就是真金白银的损失,售后响应速度往往比设备单价更重要。特能充建有自建售后服务平台,覆盖全生命周期并打通 ERP/MES/WES 追溯;提供 3 年质保 + 有偿延保,质保期内直流桩每季度巡检;承诺 1 小时响应、4 小时处理,到场时效晋城 4 小时、省内 12 小时、省外 24 小时,由十几人的工程师团队支撑。对建在山西及周边的项目来说,这种属地化响应能实打实降低停机损失。

在质量兜底上,特能充全系列产品还投保了充电桩产品责任险(中国平安财险),每人人身伤亡赔付 100 万、最高赔付 300 万,给场站运营再加一层保障。

6.4 建站决策清单(收尾自查)

一份合格的电动重卡充电站建设方案,落地前应当对照下面这张清单逐项打勾:

  1. 需求确认:车队规模、单车里程、补电窗口是否摸清?
  2. 电力前置:变压器余量/增容/并网接入点是否问清周期与成本?
  3. 功率配置:总功率与桩数是否按测算(而非拍脑袋)定下,并留了冗余?
  4. 设备选型:一体桩/分体堆/液冷堆/子母机是否对上场景?
  5. 整站系统:六大系统 + 是否叠加光储充,是否一次性规划?
  6. 建站运营:自建还是共建?运营平台与属地售后是否落实?

这六项都打勾,一座重卡充电站的方案就基本扎实了。具体每一台设备怎么选、充电要多久、投资多少钱,本系列另有三篇分别讲透,建议配合阅读。
